1、背景资料: 某隧道为双向四车道分离式隧道,隧道右线长1618m,左线长16

shuhaiku2020-05-20  11

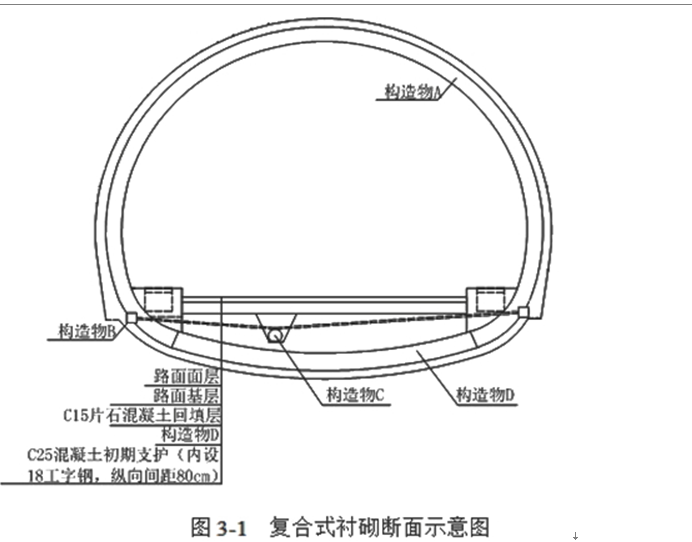

问题 1、背景资料:某隧道为双向四车道分离式隧道,隧道右线长1618m,左线长1616m,设计净空宽度10.8m,净空高度6.6m,设计车速80km/h。该隧道围岩主要为IV级,采用复合式衬砌,衬砌断面设计如图3-1所示。隧道开挖过程中发现不同程度的渗水和涌水,为保证隧道施工安全,施工单位对隧道渗水和涌水采用超前小导管预注浆进行止水处理,注浆工艺流程如图3-2所示。施工中还发生如下事件:事件1:一次衬砌喷射砼时,拟定的施工方案如下:(1)喷射砼应紧跟开挖面,由上而下顺序作业。(2)钢拱架应与喷射砼形成一体,钢拱架与围岩间隙必须用小片石填塞事件2:二次衬砌拟定的施工方案如下:(1)二衬采用补偿收缩砼。(2)砼浇筑采用泵送模筑,两侧边墙采用附着式振捣器,底部采用插入式振动器。

选项 (1)、按隧道断面形状,该隧道的洞身属于哪一类型?写出图3-1中构造物A、B、C、D的名称。(2)、写出图3-2中工序E、F的名称。(3)、改正事件1中的错误之处。(4)、改正事件2中的错误之处。

答案

解析(1)、属于曲墙式。A是二次衬砌,B是排水盲沟,C是中心排水管沟,D是仰拱。(2)、E是安装导管,F是注浆管路安装。(3)、喷射砼应由下而上顺序作业;钢拱架与围岩间隙必须用喷射砼填塞。(4)、砼浇筑两侧边墙采用插入式振动器,底部采用附着式振捣器。
