某房屋工程合同工期650天,批准的网络计划如图7.4所示。 合同约定工期每
某房屋工程合同工期650天,批准的网络计划如图7.4所示。 合同约定工期每
Freeti
2019-12-17
3
问题

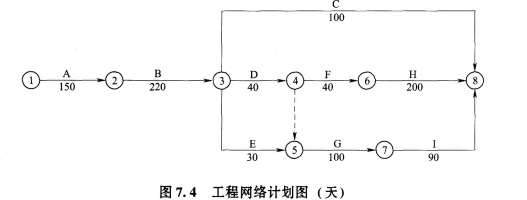

某房屋工程合同工期650天,批准的网络计划如图7.4所示。
合同约定工期每提前(或拖后)一天奖励(或罚款)5000元。总承包商将E工作和F工作两项工作的劳务进行了分包,分包合同约定.若造成总承包商关键工作的工期延误,每延误一天,分包方应赔偿损失5000元。总承包商对B工作进行施工时,计划使用的大模板采用租赁方式,租赁合同约定,大模板供应商晚提供大模板到现场每延误一天,供应商赔偿5000元。在工程施工过程中发生了如下事件:事件1,因特大暴雨突发洪水,工程停工,造成A工作施工工期延长10天,人员窝工和施工机械闲置造成总承包商直接经济损失8万元:事件2,B工作施工时,大模板未能按期到货。造成总承包商B工作施工工期延长15天,直接经济损失25万元:事件3,E工作施工时,总承包商的劳务分包未按规范施工,造成总承包商返工,E工作施工工期延长5天,直接经济损失1万元;事件4,F工作施工过程中,建设单位采购的设备因质量问题退换货,造成总承包商施工工期延长10天.直接费用增加5万元:事件5,因为建设单位对G工作的材料的色彩不满意,要求设计单位进行设计变更,使总承包商对G工作晚开工25天,直接费损失1万元。问题:1.指出网络计划的关键线路。2.指出上述哪些事件,总承包商可以向建设单位进行索赔,并分别说明索赔内容和理由。3.在事件2和事件3,总承包商可以向大模板供应商和E工作的劳务分包索赔吗如果可以请说明索赔的内容和理由。4.由于上述事件,总承包商可得到建设单位的工期补偿为多少天工程实际总工期为多少天工期奖(罚)款是多少万元5.总承包商可得到劳务分包方和大模板供应商的费用赔偿各是多少万元
选项
答案
解析
问题1: 该网络计划的关键线路为:①—②—③—④—⑥—⑧或A-B-D-F-H问题2:索赔成立的有事件1、事件4、事件5。事件1,属于不可抗力,A工作在关键线路上,可以索赔工期10天,不赔费用。事件4.建设单位采购的设备因质量问题,是建设单位的责任,F工作在关键线路上,可赔工期10天,可赔费用5万元。事件5.建设单位对G工作的材料的色彩不满意,要求设计单位进行设计变更,属于建设单位的责任,但G工作不在关键线路上,小于总时差,只赔费用,不赔工期。问题3:总承包商可向大模板供应商索赔7.5万元(因大模板到货每延误1天赔偿5000元,共延15天),向劳务分包商索赔1.0万元,因E工作属于非关键线路,只赔偿损失。问题4:实际总工期为:650+20+15=695(天),总承包人可得到建设单位的工期补偿为:10+10=20(天),工期罚款为:0.5×15=7.5(万元)。问题5:总承包商可向模板供应商索赔7.5万元,向劳务分包商索赔1.0万元。
转载请注明原文地址:https://ti.zuoweng.com/ti/5FhsKKKQ
相关试题推荐
集体合同的内容包括()
用于说明企业劳动关系管理计划、目标、发布规定和管理标准的信息载体是()
采用()制定薪酬计划,不易控制总体的人工成本。
企业培训计划配套措施?科学激励制度内容?
在员工援助计划的()阶段,会针对个别员工的特殊问题进行援助。
劳动者因履行劳动力派遣合同产生劳动争议而起诉,争议内容涉及接受单位的,被告应为(
()可以帮助组织根据所描述的培训阶段,制定培训升级计划。
商品住房建设项目中保障性住房的配建比例等建设条件,应纳入建设用地使用权出让合同
土地使用权出让合同由()与土地使用者签订。
下列关于房屋建筑工程质量保修责任,说法错误的是()。
随机试题
下列哪项不是血厥实证的特点 A、舌质暗红 B、突然昏仆 C、脉弦有力
现金清收准备主要包括债权维护及财产清查两个方面。()
下列各项中,不属于通常对评估资料进行核查验证的方式的是( )。
一国对外贸易的发展水平主要取决于()。
规划的宏观性主要体现在()。
钢管修复不用的方法是()。 A.补焊或盖压补焊 B.补麻、补灰 C.两合
Burkitt淋巴瘤的特点A.与EB病毒有关B.核分裂多见C.主要累及颈部淋巴结D.B细胞来源
解热镇痛抗炎药物的共同作用机制是A.抑制细胞间黏附因子的合成B.抑制肿瘤坏死因子的合成C.抑制前列腺素的合成D.抑制白细胞介素的合成E.抑制血栓素的合成
依据《化学品生产单位特殊作业安全规范》(GB30871——2014),在受限空间(非潮湿容器、狭小容器)作业时,其照明电压应小于或等于()。A.12VB.
税务行政复议期间,有下列( )情形的,行政复议终止。A.申请人、被申请人因不可抗力,不能参加行政复议的B.行政复议机关因自然灾害原因暂时不能履行工作职责的
