某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
tikufree
2019-12-17
25
问题
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。

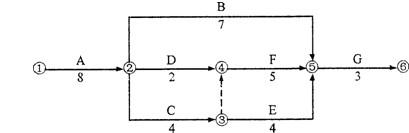

A. 工作B的总时差为3B. 工作C的总时差为2C. 工作D为关键工作D. 工作E的总时差为3E. 工作G的自由时差为2
选项
答案
ABCD
解析
本题主要考查双代号网络计划时间参数的计算。某工作的总时差是指在不影响总工期的前提下,某工作可以利用的机动时间。本题中,通过直接看图计算某工作总时差的方法是:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线长度和,波形线长度和的最小值就是该工作的总时差。A项:以B工作为起点,通过B工作的线路有:B-E-I 和B-G-F,B-E-I波形线长度和为3,B-G-F波形线长度和为3,因此波形线长度和最小值为3,即B工作总时差为3。故A项正确。B项:以C工作为起点,通过C工作的线路有:C-G-I 和C-G-F,C-G-I波形线长度和为3,C-G-F波形线长度和为2,因此波形线长度和最小值为2,即B工作总时差为2。故B项正确。C项:在双代号网络计划中,关键路线是总的工作持续时间最长的线路,即A-D-H-F。D工作在关键线路上,因此它是关键工作。故C项正确。D项:以E工作为起点,通过E工作的线路有: E-I,其波形线长度和为3,因此波形线长度和最小值为3,即E工作总时差为3。故D项正确。E项:双代号时标网络计划中,波形线一般表示工作的自由时差。由图可知,G工作没有波形线,故G工作自由时差为0。故E项错误。综上所述,本题正确答案为ABCD。
转载请注明原文地址:https://ti.zuoweng.com/ti/A0yCKKKQ
相关试题推荐
市场有效性就是指股票的市场价格反映影响股票价格信息的充分程度。()
基金信息披露的作用不包括()。 A.有利于投资者的价值判断B.有利于消除证
系统运行数据中涉及基金投资人信息和交易记录的备份应当在移动硬盘上保存15年。
基金资产净值信息是基金资产运作成果的集中体现。()
从资产配置的角度看,恒定混合策略适用于有长期计划水平并满足于战略性资产配置的投
澄清公告通常属于基金运作信息披露文件。()
BSV模型将投资者分为有信息与无信息两类。()
三大经典风险调整收益衡量方法指()。 A.信息比率B.特雷诺指数C.夏普
基金年度报告披露的持有人信息主要有()。 A.上市基金前10名持有人的名称、
下列各项中,不属于基金信息披露编报规则的有()。 A.《主要财务指标的计算及
随机试题
4、益母草膏【制法】取益母草,切碎,加水煎煮二次,合并煎液,滤过,滤液浓缩成相对
空气压缩机进口阀为流量调节阀,调节信号为1~5V,欲用可编程序控制器进行控制
事故发生单位应当认真吸取事故教训,落实(),防止事故再次发生。
下列各项中,属于生产性生物资产的有()。
著名科学家钱学森说:“现代科学技术研究不能靠一个人的劳动……95%的科学技术都靠
根据所给资料,下列说法中正确的一项是:
根据《风景名胜区条例》规定,风景名胜区总体规划的(),规划的组织编制单位应当组
一患者牙颌面畸形,行正颌手术,术后出现牙及骨坏死。 以下对牙颌面畸形的描述,哪个是不正确的A.是颌骨生长发育异常B.上、下颌骨关系异常C.口颌系统功能异
作为工程定额体系的重要组成部分,预算定额是()。A、完成一定计量单位的某一施工过程所需消耗的人工、材料和机具台班数量标准B、完成一定计量单位合格分项工程和结构
根据企业所得税法的有关规定,下列关于所得来源地的确定中,说法正确的有()。A.销售货物所得,按照交易活动发生地确定B.不动产转让所得,按照转让不动产的企业所
