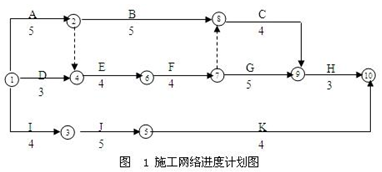

某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-1
某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-1
书海库
2020-05-20
3
问题
某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-1所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。
选项
(1) 、从工期控制的角度出发,工作F、J哪一项先施工较合理?说明理由并进行进度计划调整,绘制新网络图。调整后的关键工作有哪些?工期为多少天?(2) 、经上述调整后的合理计划被批准为正式进度计划。但在开工后,由于工作I的时间延误,使工作J的开始作业时间推迟3天。工作J每推迟1天开工费用损失500元,总工期每拖延1天罚款700元。受上述事件的影响,该工程的总工期将为多少天?综合费用增加多少元?(3) 、在发生问题(2)所述情况后,若通过压缩工作的持续时间来调整进度计划,从经济的角度考虑,应压缩哪些工作的持续时间?每项工作分别压缩多少天?总工期为多少天?相应增加的综合费用为多少元?各项工作可压缩时间及压缩每1天需增加的费用见网络调整相关数据表。网络调整相关数据表
答案
解析
(1)、从工期控制的角度,先施工工作J,后施工工作F较合理。因为根据约束条件,可有两个备选方案:方案1是先工作J后工作F计算的工期为21天;方案2是先工作F后工作J计算的工期为22天。方案1较合理。调整结果绘制成新网络图,如图2所示。{图2}调整后的关键线路有两条:关键工作有:A、E、F、G、H、I、J,工期为21天。(2)、由于工作I的时间延误,使工作J的开始作业时间推迟3天,由于是关键工作,则该工程的总工期将为21+3=24天;综合费用增加:500×3+700×3=3600元。(3)、工作J已经推迟3天情况后,从经济角度,①首先压缩G工作1天,综合费用增加变为500×3+400+700×2=3300元②其次再同时压缩G工作和C工作各1天,综合费用增加变为500×3+400×2+200+700=3200元③由于压缩H工作1天增加的费用750元大于延长1天罚款700元,从经济角度考虑,不再压缩。结论:压缩G工作2天;压缩C工作1天,总工期22天,增加的综合费用为3200元。
转载请注明原文地址:https://ti.zuoweng.com/ti/CjqMKKKQ
相关试题推荐
根据合同法律制度的规定,建设工程合同当事人对工程实际竣工日期有争议时,下列处理规
学生在课前借助网络平台观看微视频进行自主学习,课堂上在教师指导下分组讨论,合作探
网络信息资源检索中最常规、最普遍的方式是( )。 A.浏览 B.利用目录型
有目的,有计划地对事物或现象进行感知以获取资料的研究方法是( ) A.历
小学数学教材中有这样一个问题:一个服装厂计划做660套衣服,已经做了5天,平均每
下列各项关于企业合同管理内部控制的表述中,正确的是()。 A.企业对外发生经
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)规定,关于
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)规定,关于
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)规定,关于
根据《建筑工程建筑面积计算规范》(GB/T50353-2013)规定,关于建筑
随机试题
张山是家庭收入的主要来源,且女儿的年龄尚小,为了避免由于自己过早死亡而给家庭带来
下列项目用地必须办理建设用地使用权出让手续的是()。 A、华为公司销售基地建设
当借款人的正常收入已不能保证及时、全额偿还贷款本息,需要通过出售、变卖资产,对外
副溶血弧菌的O抗原和K抗原的种类分别有 A.12种、60种 B.11种、50
出院病案回收时,应特别注意收取()。 A.病人的知情同意书 B.有创检查记录
某公司投保了30万元的财产保险,不久公司发生火灾造成直接经济损失30万元,发生救
输卵管妊娠破裂多发生于妊娠A.4周左右B.6周左右C.8周左右D.10周左右E.12周左右
患者,女性,47岁,突发高热、寒战,肝区疼痛,肝功能异常,拟诊细菌性肝脓肿。 3.导致细菌性肝脓肿最常见的病因是()。A.胆道疾病B.肝损伤C.膈下
要判断肺结核有无传染性,以下最可靠的依据是A.PPD试验呈阳性反应B.痰中找到结核分枝杆菌C.红细胞沉降率(血沉)增快D.X线胸片可钙化点和空洞E.有发
房地产经纪机构通过门店,将一个业务团队固定在一个特定的客户开发范围之内,使之针对特定的客户提供服务,这叫做()。A:取向经营B:聚焦经营C:单一经营D:
