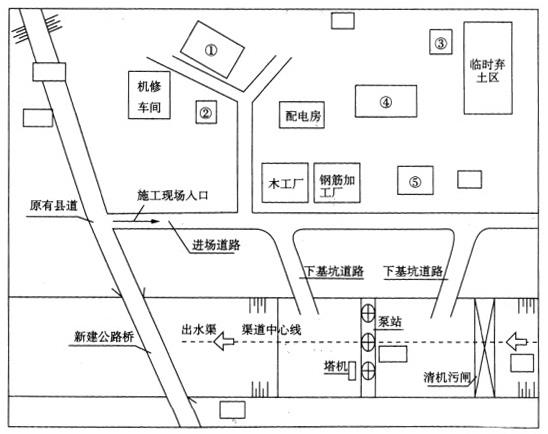

问题 <P>【背景资料】</P><P>某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0~31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5~31.4m高程范围内为黏土,12.0~18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、预制构件厂、油料库等临时设施,其平面布置示意图如下。</P><P></P><P>注:①□代表高程;②图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。</P><P>【问题】</P><P>1.根据有利于生产、方便生活、易于管理、安全可靠的原则j指出示意图中代号中①、②、③、④、⑤所对应的临时设施的名称。</P><P>2.简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明理由。</P><P>3.根据《建设工程安全生产管理条例》,承包人应当在图中哪些地点和设施附近设置安全警示标志?</P><P>4.根据《特种作业人员安全技术考核管理规则》和本工程施工的实际情况,本工程施工涉及哪些特种作业?</P>

选项 <P>【答案要点】</P><P>1.根据有利于生产、方便生活、易于管理、安全可靠的原则,示意图中①代表生活区;②代表零星材料仓库;③代表混凝土拌合系统;④代表预制构件厂;⑤代表油料库。</P><P>2.(1)降水理由:该地基承压水位为29.5m,高于建基面20.38m,建基面以下黏性土隔水层厚度1.88m,较薄,不满足压重要求。(2)管井降水方案适用于本工程。理由:中砂地层承压水位较高,涌水量较大。</P><P>3.根据《建设工程安全生产管理条例》,承包人应当设置安全警示标志的地点和设施有:施工现场入口、原料库、配电房、基坑边缘(或下基坑道路)、塔机、脚手架等。</P><P>4.根据《特种作业人员安全技术考核管理规则》,本工程涉及的特种作业包括:电工作业、起重机械操作、金属(或钢筋)焊接作业、高处作业等。</P>
