背景材料:某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线
背景材料:某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线
书海库
2019-12-17
11
问题

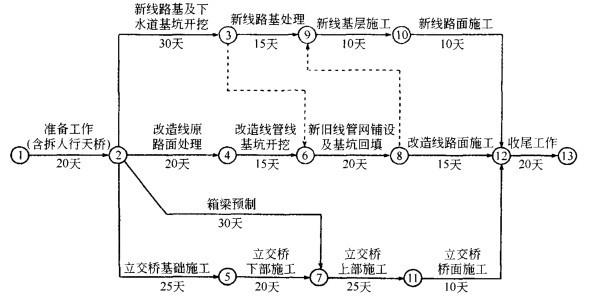

背景材料:某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下 水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新 建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。新增线路部分地下水位位于一4. Om处(原地面高程为±0. Om),下水道基坑设计底高 程为一5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平 面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件。事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和 光缆位于一3.Om处,但由于标识的高程和平面位置的偏差,导致供水管和光缆被挖断, 使开挖施工暂停14天。事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。 项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月进度报 告,报告中综合描述了进度执行情况。 问题:1.根据背景所述,按《建设工程安全管理条例》的规定,本施工项目中危险性较大 的工程有哪些?2.背景中关于施工平面布置图的使用是否正确?说明理由。3.计算工程总工期,并指出关键线路节点顺序。4.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔, 应获得几天延期?说明理由。5.补充项目部向企业提供月施工进度报告的内容。
选项
答案
解析
答:1.本施工项目中危险性较大的工程:基坑支护及降水工程;起重吊装工程;拆除工 程;预应力张拉施工。2.施工平面布置图使用错误之处:总平面布置图保持不变。由于本项目位于城市繁华地带,并有新旧工程交替,且需维持社会交通,因此施工平 面布置图应是动态的。3.工程总工期为120天。关键线路为[img]/upload/tiku/106/2133450_1.jpg[/img]4.施工中先后发生的两次事件对工期产生的影响如下。事件1将使工期拖延4天。事件2将使工期再延长2天。如果承包人提出工期索赔, 只能获得由于事件1导致的工期拖延补偿,即延期4天。因为原有地下管网资料应由业 主提供,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自 身原因,所以不会获得延期批准。5.补充项目部向企业提供月施工进度报告的内容:实际施工进度图;工程变更;价 格调整,索赔及工程款收支情况;进度偏差的状况和导致偏差的原因分析;解决问题的措 施;计划调整意见和建议。
转载请注明原文地址:https://ti.zuoweng.com/ti/VgWNKKKQ
相关试题推荐
某印刷集团公司下属的印刷厂购置了25台C型数字化印制设备。由于供货方提供的定员
某公司成立于1999年,主要业务是生产销售各式服装。目前公司有员工300余人,大
某公司拟招聘两名工作人员,表1是人力资源部通过笔试进行初选之后,对所挑选出来的甲
某公司人力资源部经理的工作说明书的主要内容如下: 1.负责公司的劳资管理,并
A公司在岗位评价过程中,采取了百分比系数法。以B岗位为例,其评价要素(Ei)及其
某生产厨具和壁炉设备的企业,有150名员工。近几个月来,因为产品质量的问题,公司
今年3月份某公司开展招聘活动,招聘结果和招聘经费的支出情况如表1、表2所示。请计
P公司2007年的员工流失率为14%,2008年的员工流失率为12%。这两年公司
某外资医疗器械公司的人力资源部准备为公司招聘一名大区经理,负责西南市场。西南市
某著名信息咨询公司采用弹性工作制,在公司内部设立了一个共同的核心工作段:上午9:
随机试题
拱桥中常用的拱架,主要有()。 A、土牛拱 B、木拱架 C、钢拱架 D、
男性,19岁。大腿中下1/3被砸伤,局部肿胀,疼痛。按顺序进行检查,首先应该发现
紧迫性是指必须立即处理的事情,不能拖延。重要性与目标是息息相关的,有利于实现目标
属于高效消毒法的是
现阶段,我国证券市场监管的目标是()。
引起胰腺血管坏死的是 A.胰蛋白酶 B.糜蛋白酶 C.弹力蛋白酶 D.磷
农业经济效果的评价原则有()。
( )是世界宪政史上重要的历史文献,马克思称之为是世界上“第一个人权宣言”。A.1679年《人身保护法》B.1776年《独立宣言》C.1789年《人和公民
女性,43岁,患十二指肠球溃疡24年,近日又有疼痛发作,反酸,下列哪种药物抑酸效果最好 A硫糖铝B西咪替丁C法莫替丁D胃舒平E奥美拉唑
关于项目型生产物流特征的说法,错误的是()。A.物料采购量大,供应商多变,外部物流较难控制B.生产过程原材料、在制品占用的物流量小C.物流在加工场地的方向
