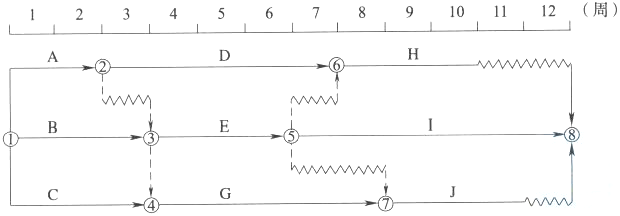

某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。 A.1 B.2 C.3 D.4

admin2020-12-24  7

问题 某工程双代号时标网络计划如下图所示,其中工作A的总时差为( )周。


选项 A.1
B.2
C.3
D.4

答案A

解析新教材P133 A工作的紧后工作D、E、G的总时差分别为2、O、1周,A工作的总时差=min(0+2,1+0,1+1)=1(周)
