背景资料: 某施工单位承接了一公路标段K10+300~K14+400的施工。合
背景资料: 某施工单位承接了一公路标段K10+300~K14+400的施工。合
恬恬
2019-12-17
9
问题

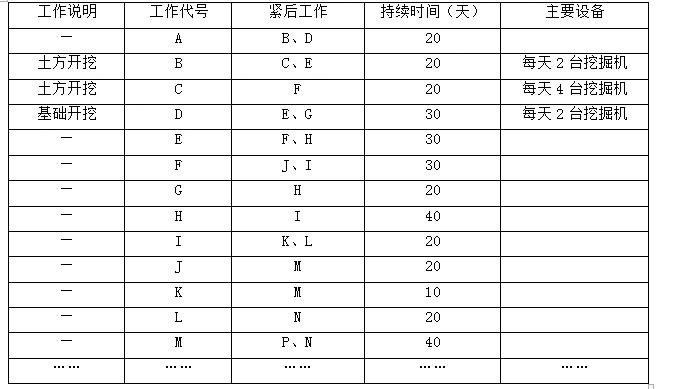

背景资料:某施工单位承接了一公路标段K10+300~K14+400的施工。合同中约定,工程价款采用调值公式动态结算。该土程材料费、人工费各占工程价款中的30%,不调值费用占40%。6月材料价格指数比基期上升30%。6月完成工程量金额为463万元。其主要施工工作衔接关系见下表。主要工作衔接表

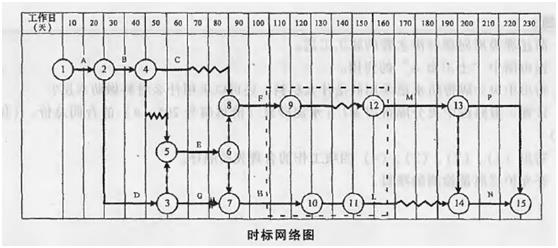

施工单位编制的时标网络计划如下图所示。施工中,由于业主原因,导致G停工20天。【问题】1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。2.若按计划执行,施工中毎天最多需要多少台挖掘机?如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。3.计算6月份调价后的工程款。4.写出G工作的总时差,计算因业主原因导致的工期拖延天数。
选项
答案
解析
1.完整的时标网络图如下图所示。[img]/upload/tiku/13/8582376_1.png[/img](2)关键线路为:①→②→③→⑤→⑥→⑦→⑩→?→?→?→?和①→②→③→⑤→⑥→⑦→⑩→?→?→?→?→?。总工期为220天。2.(1)所需机械台数为6台。(2)C工作按最早开始时间安排进度,前10天与D工作平行施工,每天用两台设备;后D工作结束,则C工作用4台设备工作15天。3.6月调价后的工程款=463×[70%+30%x(1+30%)]=504.67(万元)。4.(1)G工作的总对差为10天。(2)工期拖延为:20—10=10(天)。
转载请注明原文地址:https://ti.zuoweng.com/ti/bXQ9KKKQ
相关试题推荐
按照数据和资料来源的( ),可将数据和资料分为一手数据(资料)和二手数据。
一般而言,售楼书销售资料包括( )、销售现场资料及其他资料等。
搜集租金资料的途径主要有( )。
一般而言,售楼书销售资料包括()、销售现场资料及其他资料等。
采用图片及产生联想的感性语言来展示房地产项目卖点的书面资料属于( )。
编制房屋状况说明书的基础资料是( )。
某项目土地总投资1000万元,单位建筑面积施工成本1800元/m2,若总建筑面积
适用于在街头大量派送的楼盘销售宣传资料是()。(2010年真题)
下列资料中,属于新建商品房销售文件的有()。(2012年真题)
新建商品销售准备的宣传资料包括()。(2011年真题)
随机试题
电梯的设置首先应考虑( )。 A、经济 B、安全方便 C、节能 D、速
下列商业活动中,商业银行面临期权性风险的业务活动有()。 A.客户提取活期存款
患者女,43岁。反复头晕2年余,既往有碘过敏史,怀疑椎动脉型颈椎病,想要进一步了
下列关于协议转让并购退出方式的说法,错误的是()
国内急性胰腺炎的常见病因
下列各项除哪项外,均是消渴发病的主要病机
相对误差是衡量距离丈量精度的标准,以钢尺量距,往返分别测得125.4687m和125.451m,则相对误差为: A.±0.016B.0.0...
根据以下材料,回答题 SometimesIreallydoubtwhetherthereislovebetweenmyparents....
下列桩基类型中,不属于按桩的使用功能分类的是()。A:端承摩擦桩B:竖向受荷桩C:水平受荷桩D:复合受荷桩
背景资料 某二级公路路基工程施工。其中K22+100~K42+100路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38-49之间),为此,施...
