背景资料:某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。

Loveyou2019-12-17  0

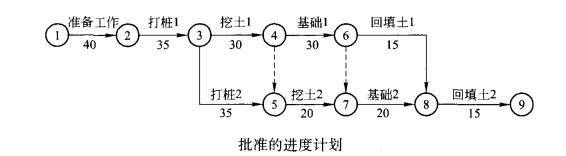

问题 背景资料:某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工 单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图 所示:施工过程中,发生了如下事件:事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1 作业时间由原来的35d延长到45d。事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处 理费用2万元,且作业时间由原来的20d增加到25d。事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施 工。回填土2施工到一半时,监理工程师要求挖开重新检査基础2质量。问题:1.计算网络计划总工期,并写出网络计划中的关键工作。2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。3.事件三中,监理工程师要施丁.单位挖开回填土进行基础检査的理由是什么?

选项

答案

解析答:问题与解析1.计算网络计划总工期,并写出网络计划中的关键工作。用加法求出工期最长的工作路线,即为该工程的关键路线,关键路线经过的工作即为 关键工作,最长工期即为总工期。2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。 本题的解题依据是《市政公用工程管理与实务》第163页2K320023中的有关论述。3.事件三中,监理工程师要施工单位挖开回填土进行基础检査的理由是什么?本题的解题依据是《建设工程施工管理》相关论述、《市政公用工程管理与实务》第 258页倒数第18?16行。 参考答案1.计划总工期:170d。本网络计划的关键工作是:准备工作、打桩1、挖土 1、基础1、基础2、回填土 2(①一②一③一④一⑥一⑦一⑧一⑨)。2.事件一:工期不可索赔;费用不可索赔。 原因:施工方法不当导致,是施工单位责任。事件二:费用可索赔2万元;工期不可赔偿。原因:事件发生是由于勘察报告不正确,属建设单位责任。挖土2不在关键线路上, 作业时间延长时间没有超过总时差,没能影响总工期。3.隐蔽工程隐蔽前,施工单位应通知监理单位检查验收,未经监理工程师签字(同意 或确认),施工单位不得进行下一道工序施工,监理工程师有权要求施工单位挖开回填土 检查。
