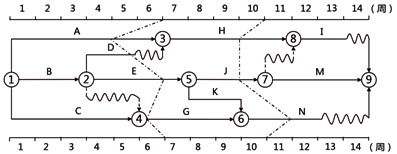

某工程双代号时标网络计划执行到第6周末和第10周末时,检查实际进度如图前锋线所示

书海库2019-12-17  14

问题 某工程双代号时标网络计划执行到第6周末和第10周末时,检查实际进度如图前锋线所示,由图可以看出( )。

选项 A.第6周末检查时,工作A拖后2周,不影响总工期B.第6周末检查时,工作E进展正常,不影响总工期C.第6周末检查时,工作G尚未开始,不影响总工期D.第10周末检查时,工作H拖后1周,不影响总工期E.第10周末检查时,工作J拖后1周,不影响总工期

答案BCD

解析本题考查的是前锋线比较法。选项A,第6周末检查时,工作A拖后2周,但是其总时差只有1天,所以影响中工期;选项E,第10周末检查时,工作J拖后1周,但是其总时差为0,会影响总工期。
