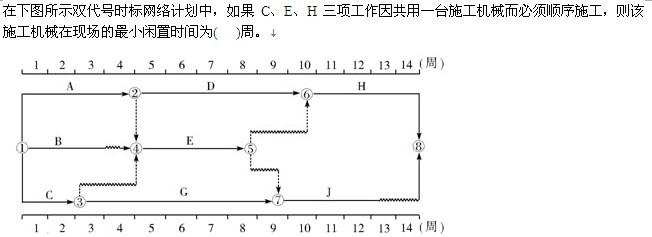

A. 4 B. 3 C. 2 D. 1

shuhaiku2019-12-17  6

问题 A. 4 B. 3 C. 2 D. 1

选项

答案C

解析施工机械在现场的闲置时间是指相邻两项工作之间的时间间隔。如果按原计划实行,施工机械闲置时间总共为4周。通过时间参数的计算,工作C的总时差为2周、自由时差为0周,工作E的总时差为2周,工作H的总时差为0周、自由时差为0周。三项工作共用一台机械且必须顺序施工,关键线路为:A→D→H,对于工作H不可以提前开始也不可以推迟开始。对于工作C只可以晚开始2周,也就是在第3周开始工作,才不会影响其后工作G、J的完成。这样施工机械在现场最小闲置时间为:4-2 = 2(周)。
转载请注明原文地址:https://ti.zuoweng.com/ti/tGjCKKKQ
