共用题干 某工程项目可以分解为A、B、C等10项工作,根据各项工作之间的逻辑关
共用题干 某工程项目可以分解为A、B、C等10项工作,根据各项工作之间的逻辑关
免费考试题库
2020-05-20
19
问题

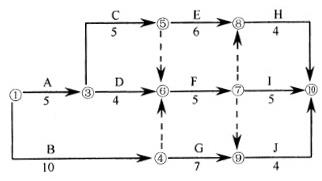

共用题干某工程项目可以分解为A、B、C等10项工作,根据各项工作之间的逻辑关系及持续时间编制的双代号网络计划如下图所示(时间单位:周)。
根据题意,回答下列问题:
选项
该双代号网络计划中的关键线路为()。A:①一③一⑤一⑧一⑩B:①一④一⑨一⑩C:①一④一⑥一⑦一⑩D:①一③一⑥一⑦一⑩
答案
B
解析
本题考查工期的概念。网络计划的计划工期应按照不同情况分别确定:当规定了要求工期时,计划工期不应超过要求工期;当未规定要求工期时,可令计划,工期等于计算工期。 由起点节点到终点节点形成的线路上各项工作持续时间之和最大值所对应的线路就是关键线路,求出备选答案中各线路的持续时间之和,这个和最大的线路即为关键线路。A:5+5+6+4=20B:10+7+4=21C:10+0+5+5=20D:5+4+5+5=19E:5+4+5+0+4=18由此可知①一④—⑨—⑩线路的持续时间之和最大,为关键线路。【注意】一定要记得检验线路是否真实存在。 最早开始时间等于各紧前工作的最早完成时问的最大值,F有三个紧前工作BCD,从头开始计算EFB=10,EFC=10,EFD=9,选最大值10。最迟完成时间等于各紧后工作的最迟开始时间的最小值,F有三个紧后工作HIJ,从终点逆算,LSH=21-4=17,LSI=21-5=16,LSJ=21-4=17,取最小值则LFF=16。 先求出D的总时差与自由时差:总时差=最迟开始时间-最早开始时间=最迟完成时间-最早完成时间。ESD=5,D有一个紧后工作F,有一个紧前工作A。根据上题计算得LFF=16,则LSF=16-5=11,即LFD=11,则LSD=11-4=7,TFD=LSD-ESD=7-5=2。本工作的自由差=紧后工作的最早开始时间-本工作的最早完成时间=紧后工作的最早开始时间-本工作的最早开始时间-本工作的持续时间因此,FFD=ESF-EFD=ESF-ESD-DD=10-5-4=1。即工作D的总时差为2,自由时差为1。现在实际进度比原计划推迟了5周,超过了总时差和自由时差,将对后续工作的最早开始时间及总工期均有影响,选项B正确;具体影响是将使总工期延长5-2=3周,使后续工作的最早开始时间推迟5-1=4周,选项CD正确。
转载请注明原文地址:https://ti.zuoweng.com/ti/wlLMKKKQ
相关试题推荐
美国食品药品监督管理局(FDA)根据药物对胎儿的危害将妊娠用药分为A、B、C、D
根据企业所得税的相关规定,在计算应纳税所得额时不得扣除的项目有()。
根据企业所得税相关规定,提供劳务交易的结果能够可靠估计,必须同时满足的条件有(
某公司于2015年3月2日以竞价方式承受土地使用权用于房地产开发。根据国有土地转
依据现行土地增值税法的规定,对已经实行预征办法的地区,可根据实际情况确定土地增值
(109~110题共用题干) 患者,女,45岁,身高160cm,体重75kg,
(95~97题共用题干) 患者,女。62岁,医师处方如下: 姓名:X
(91~92共用题干) 患者,男,50岁,高血压病史3年。期间先后用硝苯地平片
根据半衰期制定给药方案的叙述不正确的是 A、半衰期在30分钟~8小时,主要考虑
根据药物对胎儿的危害,美国FDA分为A.B.C.D.X五个界别,属于X级药物的是
随机试题
脾之大络,名为 A.天池 B.俞府 C.鸠尾 D.大包 E.虚里
根据《水污染防治法》,企业事业单位发生事故或者其他灾害性事件,造成或者可能造成水
资源基础理论认为,人力资源管理会对()产生巨大影响。
患者,女性,64岁。因刺激性咳嗽4个月,血丝痰3个月,一直服中药效果欠佳,近1周
绩效奖金制采用的方式有()。
某手术室长6m,宽5m,高3m,安装有循环风紫外线空气消毒器,所用循环风量必须
冠状病毒是一种致病性很强的RNA病毒,下列关于该病毒的叙述正确的是( )。A.有完整的细胞结构B.可利用自身的核糖体合成蛋白质C.能在宿主细胞中增殖D.
患者,女,25岁。妊娠8周,可使用的药组是A.巴豆、牵牛子B.当归、阿胶C.斑蝥、麝香D.三棱、莪术E.附子、干姜
项目式组织方式的优点有()。[2010年真题]A:团队成员工作目标单一,专注性强B:管理层次简单,决策迅速C:项目经理全权负责,关系单一D:岗位具有相对独
在财政授权支付方式下,年末,依据代理银行提供的对账单作注销额度时财务会计的账务处理是()。A.借:零氽额账户用款额度贷:财政拨款收入B.借:零余额账户
