共用题干 某工程项目可以分解为A、B、C等10项工作,根据各项工作之间的逻辑关
共用题干 某工程项目可以分解为A、B、C等10项工作,根据各项工作之间的逻辑关
天天题库
2020-05-20
5
问题

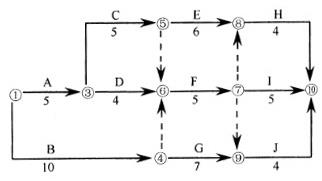

共用题干某工程项目可以分解为A、B、C等10项工作,根据各项工作之间的逻辑关系及持续时间编制的双代号网络计划如下图所示(时间单位:周)。
根据题意,回答下列问题:
选项
工作F的最早开始时间和最迟完成时间分别为第()周。A:9、14B:9、15C:10、16D:10、17
答案
C
解析
本题考查工期的概念。网络计划的计划工期应按照不同情况分别确定:当规定了要求工期时,计划工期不应超过要求工期;当未规定要求工期时,可令计划,工期等于计算工期。 由起点节点到终点节点形成的线路上各项工作持续时间之和最大值所对应的线路就是关键线路,求出备选答案中各线路的持续时间之和,这个和最大的线路即为关键线路。A:5+5+6+4=20B:10+7+4=21C:10+0+5+5=20D:5+4+5+5=19E:5+4+5+0+4=18由此可知①一④—⑨—⑩线路的持续时间之和最大,为关键线路。【注意】一定要记得检验线路是否真实存在。 最早开始时间等于各紧前工作的最早完成时问的最大值,F有三个紧前工作BCD,从头开始计算EFB=10,EFC=10,EFD=9,选最大值10。最迟完成时间等于各紧后工作的最迟开始时间的最小值,F有三个紧后工作HIJ,从终点逆算,LSH=21-4=17,LSI=21-5=16,LSJ=21-4=17,取最小值则LFF=16。 先求出D的总时差与自由时差:总时差=最迟开始时间-最早开始时间=最迟完成时间-最早完成时间。ESD=5,D有一个紧后工作F,有一个紧前工作A。根据上题计算得LFF=16,则LSF=16-5=11,即LFD=11,则LSD=11-4=7,TFD=LSD-ESD=7-5=2。本工作的自由差=紧后工作的最早开始时间-本工作的最早完成时间=紧后工作的最早开始时间-本工作的最早开始时间-本工作的持续时间因此,FFD=ESF-EFD=ESF-ESD-DD=10-5-4=1。即工作D的总时差为2,自由时差为1。现在实际进度比原计划推迟了5周,超过了总时差和自由时差,将对后续工作的最早开始时间及总工期均有影响,选项B正确;具体影响是将使总工期延长5-2=3周,使后续工作的最早开始时间推迟5-1=4周,选项CD正确。
转载请注明原文地址:https://ti.zuoweng.com/ti/1lLMKKKQ
相关试题推荐
(根据2015年教材,该题目政策变更)企事业单位、社会团体及其他组织转让旧房作为
(根据2015年教材,该题目政策过时)下列支出中可作为个体工商户的开办费,并自开
根据企业所得税相关规定,提供劳务交易的结果能够可靠估计,必须同时满足的条件有(
某公司于2015年3月2日以竞价方式承受土地使用权用于房地产开发。根据国有土地转
依据现行土地增值税法的规定,对已经实行预征办法的地区,可根据实际情况确定土地增值
(109~110题共用题干) 患者,女,45岁,身高160cm,体重75kg,
(98~100题共用题干) 患者,男,64岁,身高174cm,体重92kg
(93~94题共用题干) 患者,女,44岁,半年前诊断为支气管哮喘,间断口服沙
(91~92共用题干) 患者,男,50岁,高血压病史3年。期间先后用硝苯地平片
根据药物对胎儿的危害,美国FDA分为A.B.C.D.X五个界别,属于X级药物的是
随机试题
一般而言,套期保值合约月份的选择与( )无关。 A.不同合约的基差
“许多古书中也有关于大豆的记载,如《诗经》就有‘中原有菽,庶民采之’的诗句。”这
资产配置包括的具体步骤有()。
下列表述正确的是()
何者不是脑神经核()A.疑核B.红核C.孤束核D.面神经核
无检测中,关于涡流探伤特点的正确表述为()。A.仅适用于铁磁性材料的缺陷检测B.对形状复杂的构件作检查时表现出优势C.可以一次测量多种参数D.要求探头与工
适用专利本国优先权客体的申请期限为( )。A.1个月B.3个月C.6个月D.12个月
卢森堡之所以能够率先成为基金管理中心,一方面是因为它独特的基金税收环境,另一方面则是因为它能为投资者提供有利于投资的基础条件。这些有利条件不包括()。A、保护
下列有关律师收费的说法,正确的是哪一或哪些选项?()A.律师事务所代理民事案件、行政案件,为刑事案件犯罪嫌疑人提供法律咨询、代理申诉和控告、申请取保候审,担任
任何一个理财产品或理财计划都具有()的三重特征,并在三者之问寻求一个最佳的平衡。A.规模性B.风险性C.随机性D.收益性E.流动性
