【案例一】 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和
【案例一】 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和
天天题库
2019-12-17
9
问题

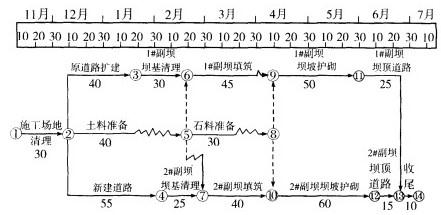

【案例一】南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。

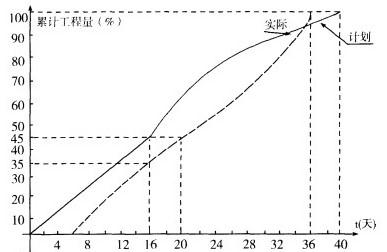

说明:1.每月按30天计,时间早位为大;2.日期以当日末为准,如11月10日开工表示11月10日末开工。实施过程中发生了如下事件:事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。事件3:“2#副坝填筑”的进度曲线如下图所示:
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。【问题】1.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砲施工何时能完成?可否满足5月10日完成的要求?3.依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2井副坝填筑实际用工天数。4.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
选项
答案
解析
1. (1)计划工期:30 + 55 + 25 + 40 + 60 + 15 + 10 = 235 (天)。(2)1#副坝坝基清理最早于1月25日开始;2#副坝坝基清理最早于2月5日开始。2.根据水库调度方案,1#,2#副坝坝坡护砌迎水面施工分别可于5月5日、5月10日完成,可满足要求。3. 2#副坝坝坡第16天末的进度状况为:计划应完成累计工程量45%,实际完成35%,施欠10%工程量,推迟到第20天末完成,延误4天,实际用工30天。4. 6月20日检查,1#副坝坝顶道路已完成3/5,计划应完成4/5,推迟5天;2#副坝坝顶道路已完成2/5,计划应完成2/3,推迟4天。造成计划工期推迟5天,由于计划工期比合同工期提前5天,故对合同工期没有影响。
转载请注明原文地址:https://ti.zuoweng.com/ti/6i1CKKKQ
相关试题推荐
根据防洪法,在蓄洪滞洪区内建设公路、铁路,应当对(),提出防御措施。 A、项
依据《防洪法》为确定防护对象、治理目标与任务、防护措施,以防洪规划或者防御洪水
依据《防洪法》,建设临河的桥梁不得()。 A.危害堤防安全B.影响河势稳定
《河遒管理条例》规定,桥梁和栈桥的梁底必须高于(),并按照防洪 和航运的要求
依据《防洪法》,以下说法中正确的是()。 A.防洪区是指洪水泛滥可能淹及的地
依据《中华人民共和国防洪法》下列说法正确的有()。 A、防洪区不包括洪泛区
依据《热电联产和煤矸石综合利用发电项目建设管理暂行规定》,限制()的热电联产项
依据《中华人民共和国防洪法》,建设跨越河道的高速公路项目,建设单位应当经()
【案例】 某高速公路全长120km,设计行车速度100km/h,双向四车道。
【案例二】 某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作
随机试题
(2018年广东海南)测量工作中,现测记录的原始数据有误,一般采取()方法修正
下列哪项药物具有凉血止血,散瘀之功,尤善治尿血
根据经济活动的主体不同,外部性可分为( )。
下列关于数据清单的说法中,错误的是()。
“孤阴不生,孤阳不长”体现的阴阳关系是
粒细胞减少症的外周血中性粒细胞绝对数为
知识点:若患儿在病程中中毒性脑病 男,8个月,持续高热、频咳,精神萎靡5天,近
关于中国人民银行在特殊情况下的全面监督权,下列说法正确的有(?)。A.全面监督权的行使是为了应对金融危机,维护金融稳定B.中国人民银行行使全面监督权须经国务院
违法:犯罪A.战争:战役B.诊断:治疗C.发明:创造D.符号:文字
经营者的核心能力是()。A:决策能力B:创造能力C:沟通能力D:应变能力
