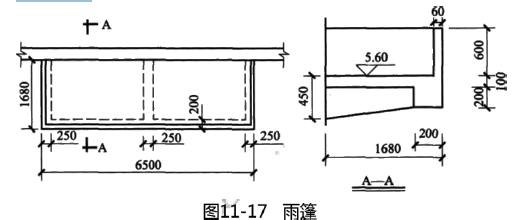

如图11-17 所示C25 现浇混凝土雨篷,已知雨篷下地面标高为0.45m。试编制该雨篷混凝土浇捣工程量清单。

admin2020-12-24  17

问题 如图11-17 所示C25 现浇混凝土雨篷,已知雨篷下地面标高为0.45m。试编制该雨篷混凝土浇捣工程量清单。

选项

答案

解析(1)计算雨篷浇捣清单工程量:雨篷工程量包括雨篷板、台口梁及挑梁体积之和,因翻沿高度超过250,故翻沿体积计入时,必须在项目特征内予以描述,否则应单独计算另行列项。雨篷浇捣工程量:V=6.5×1.68×0.1+6.5×0.2×0.2+[(1.68-0.2)×3×(0.45-0.1+0.2)/2]×0.25=1.092+0.26+0.305 =1.66(m3) 雨篷翻沿工程量:V=(6.5+1.68×2-0.06×2)×0.6×0.06=0.35(m3) 清单工程量合计:V=1.66+0.35=2.01(m3)
