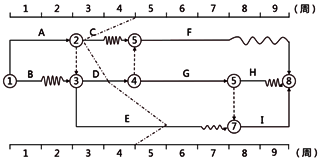

某工程双代号时标网络计划执行到第4周末时,检查其实际进度如图前锋线所示,可以看出

shuhaiku2019-12-17  5

问题 某工程双代号时标网络计划执行到第4周末时,检查其实际进度如图前锋线所示,可以看出( )。

选项 A.工作C拖延1周,不影响工期B.工作E提前1周,不影响工期C.工作D拖延1周,不影响工期D.工作I可以从第5周以后提前进行

答案B

解析本题考查的是前锋线比较法。图中关键线路是A-D-G-I,第四周末检查时,选项A,C工作拖延两周,但不影响总工期;选项C,D工作拖延一周,影响总工期1周;选项B,E工作超前一周,不影响总工期;选项D,I工作因为有两项紧前工作G和E,所以不可以从第五周以后提前进行。
转载请注明原文地址:https://ti.zuoweng.com/ti/ERSEKKKQ
