某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用
某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用
shuhaiku
2019-12-17
2
问题

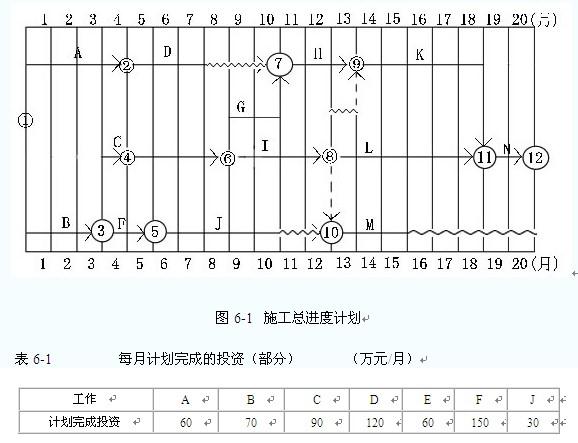

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均为匀速进展。每月计划完成的投资(部分)见表6-1.
施工过程中发生了如下事件: 事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。 事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。 事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。 事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0. 5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0. 5万元。 事件5:L工作为隐蔽工程,在验收后项日监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。 以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。 表6-2 1-7月投资情况 (单位:万元)月份 第1月 第2月 第3月 第4月 第5月 第6月 第7月 合 计 拟完工程计划投资 130 130 130 300 330 210 210 1440 已完工程计划投资 130 130 已完工程实际投资 130 130 问题: 事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
选项
答案
解析
(1)事件1中,施工单位顺延工期和补偿费用的要求成立。(1分)(2)理由: A 工作开始时间推迟属建设单位愿意且A工作在关键线路上。根据《建设工程监理规范》的规定,由业主造成的任何延误、干扰或障碍,监理工程师应按合同约定,批准工程延期。因发包人指令工程暂停或不可抗力事件等原因造成工期拖延的,承包人可以对此提出索赔,工程师认定索赔成立后,给予承包人补偿额。(1分)
转载请注明原文地址:https://ti.zuoweng.com/ti/GMjCKKKQ
相关试题推荐
上市公司及交易对方与证券服务机构签订聘用合同后,可以根据需要随时更换证券服务机构
公开披露的基金信息不包括()。 A.基金招募说明书、基金合同、基金托
远期利率协议的买方支付以合同利率计算的利息,卖方支付以参考利率计算的利息。(
对于每日按照面值进行报价的货币市场基金,可以在基金合同中将收益分配的方式约定为
关于封闭式基金,下列描述正确的有()。 A.经核准的基金份额总额在基金合同期
独立衍生工具不包括()。 A.远期合同B.可转换公司债券 C.期货合同
()是运用金融工程结构化方法,将若干种基础金融商品和金融衍生产品相结合设计出的
定向资产管理合同由证券公司、证券登记结算机构和客户三方共同签署。()
集合资产管理合同应包括()。 A.集合计划费用B.存续期间委托人转让的时间
在全国银行间债券市场,债券回购成交合同应采取书面形式,其书面形式包括全国银行间
随机试题
置业投资的经济效果的三种表现形式不仅能说明投资者可获得的利益类型,而且可以对经济
下列关于商业银行业务的表述,错误的是()。 A.商业银行不得拖延、拒绝支付定
急性肺炎的病程是 A.1个月以内 B.1~2个月 C.2~3个月 D.3
对减压干燥的正确论述是 A、干燥温度高 B、适用热敏性物料 C、干燥时
(2012年)劳动者因用人单位拖欠劳动报酬发生劳动争议申请仲裁的,应当在仲裁时效
2017年1月1日某股权投资基金管理人再对某项目公司进行尽职调查过程中,了解到该
共用题干 第一篇Prolonginghumanlifehasincre
采掘工作面回风流中二氧化碳浓度超过()时,必须停止工作,撤出人员,查明原因,制
T和B淋巴细胞在接触抗原后繁殖的主要场所是A:胸腺B:脾脏和淋巴结C:骨髓D:淋巴结E:肝脏
假设开发法估价中运用动态分析法时,其折现率可以理解为既包含资金的利率,又包含开发利率。()
