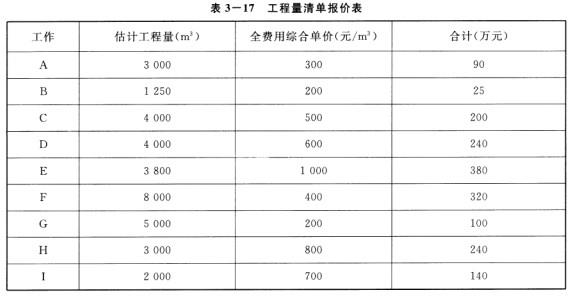

某工程,施工单位按招标文件中提供的工程量清单作出报价(表3-17)。施工合

天天题库2020-05-20  8

问题 <p>        某工程,施工单位按招标文件中提供的工程量清单作出报价(表3-17)。施工合同约定:</p><p>        (1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;</p><p>        (2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。

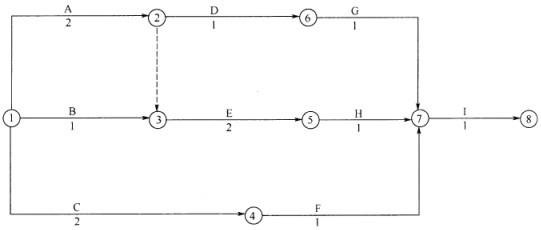

</p><p>        经项目监理机构批准的施工进度计划如图3-14所示(时间单位:月)。
</p><p>        图3-14施工进度计划</p><p>        施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m<sup>3</sup>,工程量为3000m<sup>3</sup></p><p>        问题</p><p>        1.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)</p><p>        2.该工程合同总价是多少?增加N工作后的工程造价是多少?</p><p>        3.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表3-18中填入H、I、N三项工作分月工程进度款。</p><p>        4.该工程预付款是多少?第1个月~第4个月每月结算款各为多少?表3-18分月工程进度款单位:万元(有图)</p>

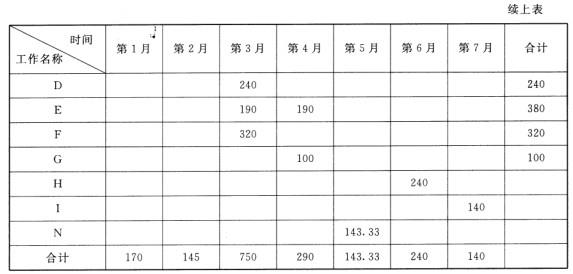

选项 <p>        1.新增分项工程N的全费用综合单价及工程变更后增加的款额的计算。</p><p>        (l)新增分项工程N的全费用综合单价(也可合并计算):</p><p>        ①分项直接费=400元/m<sup>3</sup></p><p>        ②间接费=①&times;10%=400元/m<sup>3</sup>&times;10%=40元/m<sup>3</sup></p><p>        ③利润=(①+②)&times;5%=(400+40)元/m<sup>3</sup>&times;5%=22元/m<sup>3</sup></p><p>        ④税金=(①+②+③)&times;3.41%=(400+40+22)元/m<sup>3</sup>&times;3.41%=15.75元/m<sup>3</sup></p><p>        ⑤全费用综合单价=①+②+③+④=(400+40+22+15.75)元/m<sup>3</sup>=477.75元/m<sup>3</sup></p><p>        (2)工程变更后增加的款额=477.75元/m<sup>3</sup>&times;3000m<sup>3</sup>=1433250元=143.33万元</p><p>        2.该工程合同总价和增加N工作后的工程造价:</p><p>        (1)该工程合同总价=(90+25+200+240+380+320+100+240+140)万元=1735万元</p><p>        (2)增加N工作后的工程造价=(1735+143.33)万元=1878.33万元</p><p>        3.计算H、I、N三项工作分月工程进度款并将结果填入表3-19。</p><p>        (I)H工作第6月工程进度款=240万元</p><p>        (2)I工作第7月工程进度款=140万元</p><p>        (3)N工作第5月工程进度款=143.33万元</p><p>        表3-19分月工程进度款表单位:万元</p><p></p><p></p><p>        4.该工程预付款及第1个月~第4个月每月结算款的计算:工程预付款;1735万元&times;20%=347万元</p><p>        (1)第1月结算款的计算:工程进度款=170万元<1735万元&times;10%=173.5万元,本月不扣预付款,本月结算款为170万元;</p><p>        (2)第2月结算款的计算:工程进度款为145万元,累计工程进度款为(145+170)万元=315万元>173.5万元,本月开始扣预付款,本月结算款=145万元-145万元&times;30%=101.5万元;</p><p>        (3)第3月结算款的计算:工程进度款750万元,本月结算款=750万元-750万元&times;30%=525万元;</p><p>        (4)第4月结算款的计算:工程进度款290万元,累计扣回预付款金额=145万元&times;30%+750万元&times;30%=(43.5+225)万元=268.5万元,预付款未扣部分=(347-268.5)万元=78.5万元;因290万元&times;30%=87万元>78.5万元,本月实际扣预付款金额为78.5万元,本月结算款=(290-78.5)万元=211.5万元。</p>

答案

解析
