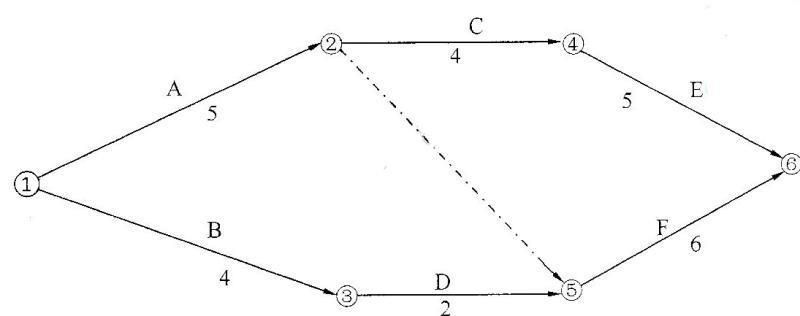

下列网络计划的计算工期是()天。 A.8 B.11 C.12 D.14

admin2020-12-24  13

问题 下列网络计划的计算工期是()天。


选项 A.8
B.11
C.12
D.14

答案D

解析教材P141页 自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。持续时间最长的线路为ACE,时间为14天。
