某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。施
某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。施
天天题库
2019-12-17
23
问题

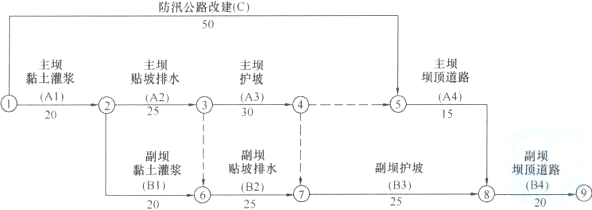

某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。施工单位与项目法人签订了施工合同。施工单位项目部根据合同工期编制的施工进度计划(单位:天)如下图,监理单位已经审核批准。

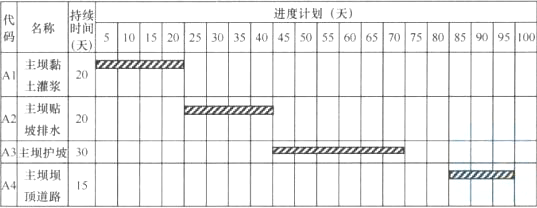

工程开工后发生如下事件:事件1:依据已批准的进度计划,结合现场实际,施工单位绘制主坝的作业计划横道图如下。
事件2:由于移民搬迁问题,C工作时断时续,在第75天末全部完成,由此增加费用30000元。事件3:由于施工设备损坏,导致A1工作停工3天,其工作在第23天末全部完成,机械闲置、人员窝工费用标准为15000元/天。事件4:A4工作从开工后第80天末开始,因施工过程中出现质量缺陷需处理,A4工作的实际持续时间为20天,工程费用增加10000元。问题:1.计算网络计划总工期;指出A1、A4、B2、B3、C中哪些是关键工作、哪些是非关键工作?2.根据事件1,指出横道图中进度计划安排与监理单位批准的网络图进度计划安排的不同之处;如按横道图中进度计划安排实施,主坝工程的施工能否满足网络图计划要求,并说明理由。3.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。4.综合事件2、事件3、事件4,计算实际总工期;施工单位应提出多少费用补偿要求。
选项
答案
解析
1.网络计划总工期为120天;关键工作:A1、B3;非关键工作:B2、A4、C。2.(1)横道图进度计划安排与网络图进度计划安排的不同之处:①A2工作持续时间网络图计划为25天,横道图计划为20天。②A3工作开始时间网络图计划为第45天末,横道图计划为第40天末。③A4工作在网络图计划中持续时间15天,总时差为10天,可以在第75天末至第100天末中安排,在横道图计划从第80天末开始,持续时间15天。(2)主坝工程施工横道图计划为95天,可以满足网络图中计划中主坝的最长工作时间100天的要求。3.事件2的责任方为项目法人,C工作为非关键工作,总时差为35天,延期25天,未超过总时差,不影响工期。事件3的责任方为施工单位,A1虽为关键工作,延误3天(23-20=3天),但在横道图安排,将关键工作的A2的持续时间调整缩短了5天,可见A1延误不影响总工期,但对后续工作有影响。事件4的责任方为施工单位,A4工作实际完成时间第100天末(80+20=100天),不影响工期,可见主坝的施工依据横道图计划实施。4.实际总工期为120天,施工单位应提出30000元的费用补偿要求(事件2是项目法人责任可以提出补偿,事件3、事件4是施工单位责任不能提出补偿)。1.(1)通过工作、节点计算时间参数,总时差为最小的工作为关键工作,由关键工作组成的线路为关键线路。(2)最长线路法计算总工期、确定关键线路(关键工作)。线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。本题采用节点法计算:[img]/upload/tiku/28/6012281_1.jpg[/img]关键线路为:A1→A2→A3→B3→B4(关键线路上的工作为关键工作,其余为非关键工作)。解题思路:这是一道关于进度计划方面的考题,考核考生对网络进度计划时间参数、概念及计算方法的掌握。2.网络图计划与横道图计划的比较,可从同一工作的开始时间、持续时间、总时差、连续性和机动性等方面进行分析。解题思路:这是一道有关进度计中网络图与横道图计划的题目,主要考核两种计划表示方法特点的掌握。3.根据《水利水电工程则判断延误时间是否超过总时差,若超过则影响工期;其余情况均不影响工期。事件2中因为移民安置为发包人职责,因移民问题影响施工,责任为项目法人。事件3中设备损坏、事件4中的质量缺陷均为施工单位造成,故为施工单位责任。C工作为非关键工作,延期25天(75-50=25天)未超过总时差为35天,故不影响工期。主坝按横道图计划实施,A2工作的持续时间缩短了5天,可见A1的总时差为5天,A1延误3天未超过总时差。A4工作按横道图计划,实际完成时间第100天末(80+20=100天),不影响工期。解题思路:这是一道关于进度延误分析方面的考题,考核对进度延误责任认定,以及对总工期影响程度的分析能力。4.依据原逻辑关系和计划,按实际进度时间数据重新计算工期。根据《水利水电工程标准施工招标文件》(2009年版)中,“由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润。”①既影响工期,又增加费用,可提出工期和费用索赔;②不影响工期且增加费用,不可提出工期索赔,但可提出费用索赔;③影响工期且不增加费用,可提出工期索赔,但不可提出费用索赔。将网络计划与所发生的事件进行比较,A1工作持续时间为23天,A2工作持续时间20天,C工作持续时间为75天,A4工作结束时间为第100天末,其余工作均按计划进度实施,据上述分析计算,实际工期为120天。在上述事件中的事件2延误的责任为项目法人,施工单位可提出30000元的费用补偿要求。解题思路:这是一道对工期延误综合分析、合同履约的题目,考核对网络进度计划综合运用,按合同约定,计算与此相关的工期和费用。
转载请注明原文地址:https://ti.zuoweng.com/ti/NVBlKKKQ
相关试题推荐
根据《环境影响评价技术导则生态影响)),下列()属工程分析的内容。
根据《环境影响评价技术导则生态影响>>,工程分析的重点主要应包括()。
根据工程建设过程,生态影响类项目环保验收调查时段一般分为()时段。
某建成的高速公路项目,短期内交通量无法达到设计能力的75%。根据《建项目竣工环境
某工程竣工环境保护验收调查时,发现工程存在一些环保问题,依据《建设项目竣工环境保
某建成的高速公路项目,短期内交通量无法达到设计能力的75%。依据《建设项目竣工环
对于公路、铁路、轨道交通等线性工程以及港口项目,验收调查应在工况稳定、生产负荷达
根据《环境影响评价技术导则生态影响)),工程分析时段应涵盖工程全过程,以()
某拟建公路长60km,部分路段占用人工林、荒地,部分路段会影响到某风 景名胜区
某工程的建设可能影响到自然保护区,工程占地为10km2,据《环境影响评价技术
随机试题
29岁孕妇,妊娠32周,3周内阴道少量流血2次,今凌晨突然阴道流血多于月经量,无
一位著名企业家从百折不挠的拼搏经历中总结出了“冰淇淋哲学”,即卖冰淇淋必须从冬天
从组合投资角度来理解套期保值,期货市场发挥的是“风险转移”的功能。()
我国证券市场所特有的“板块效应”是基于()的分析。
根据我国《选举法》的规定,实行间接选举中,代表候选人名额应多于应选代表名额的(
生化汤的功用为A.补血益气,和营退热B.养血祛风,疏解表邪C.养血化瘀,温经止痛D.清热解毒,凉血化瘀E.养血健脾,疏肝清热
西红花的主产地为A.西班牙及希腊B.马来西亚、印尼C.越南、柬埔寨D.广西、云南E.西藏
王某、于某、李某和赵某共同开办了一家房地产经纪公司B公司,王某和于某是房地产经纪人,而李某和赵某是房地产经纪人协理。某日,客户吴某委托B公司代理出租或销售...
不属于房屋权利人申请房屋所有权变更登记的情况是()A:房屋所有权人的姓名或者名称变更的B:房屋坐落的街道、门牌号或者房屋名称变更的C:房屋面积增加或者减少的
下列选项中,属于估价当事人的有()。A.房地产估价机构B.注册房地产估价师C.估价委托人D.土地估价师E.银行机构
