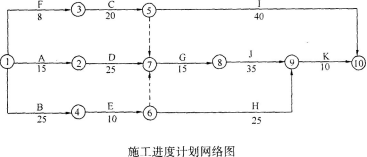

背景资料:某矿业工程项目建设单位与中标施工企业签订了施工合同,开工前,施工单位绘制了进度网络图并获得监理工程师的审核批准。其中某项单位工程的施工进度计划如下图所示,单位:天。施工过程E和G工作共同用一台塔吊。先完成E工作,再施工G工作。
施工过程中,由于建设单位提供的图纸送达延误致使B工作推迟10天。为使工程按时完工,建设单位提出将J工作压缩5天,施工单位随即提出下列费用补偿要求:塔吊闲置15天每天补偿塔吊租赁费600元,共计9000元;由于B工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。问题:1.按照原进度计划网络图,计算该工程计划工期,并指出关键路线。2.按照原进度安排,确定工作E和工作G共用的塔吊的合理进场时间3.建设单位提出的压缩J工作的方案是否能保证按期完工说明理由。4.施工单位提出的索赔要求是否合理说明理由。
选项
答案
解析
1、计划工期为100天,关键线路为A、D、G、J、K。2、塔吊进入现场的合理时间是开工后30天。3、建设单位提出的方案可以满足工期要求。B工作延误10天,此时经计算总工期为105天,与原工期相比延误5天,关键线路变为B、E、G、J、K。此时J工作位于关键路线上,将其工作时间由35天压缩为30天,总工期仍为100天,所以此措施可行。4、施工单位提出的索赔要求不合理。在B工作延误的条件下,塔吊采取先E后G工作顺序时,塔吊闲置时间为60-25-10-15=10天,因此需要补偿塔吊闲置费用6000元。由于B工作延误的损失费45000元应予补偿。总计应补偿费用45000+6000=51000元。
转载请注明原文地址:https://ti.zuoweng.com/ti/NuRsKKKQ
相关试题推荐
( )是指借款人按借款合同约定的还款计划和还款方式及时、足额地偿还贷款本息。
个人汽车贷款的贷后与档案管理是指贷款发放后到合同终止前对有关事宜的管理,具体包括
保证关系反映的是保证人、债权人、债务人三者之间的法律关系,一般签订保证合同的当事
抵押合同应详细记载的内容包括()。
下列关于合同期限错配表的说法中,正确的有()。
在业务关系存续期间,客户身份资料发生变更的,应当及时更新客户身份资料。客户身份资
()作为一种特殊的信用风险,是指交易双方在结算过程中,一方支付了合同资金但另一方
商业银行与借款人及其他第三人签订协议后,当借款人财务状况恶化、违反借款合同或无法
()是当债务人因种种原因无法按原有合同履约时,商业银行为了降低客户违约风险引致
()是指债权人按照合同约定占有债务人的动产,债务人不按照合同约定的期限履行债务的
随机试题
甲以其面值5万元的凭证式国库券为乙提供质押担保。下列说法正确的有 A.该担保属
关于拱形可缩性金属支架安装的说法,正确的是()。
国务院规定,在建设项目征用下列土地时,需报国务院批准( )。
把下面的六个图形分为两类,使每一类图形都有各自的共同特征或规律,分类正确的一项是
直肠癌的临床表现?
右边四个图形中,只有一个是由左边的四个图形拼合(只能通过上、下、左、右平移)而成的,请把它找出来。
行政机关应在举行听证10日前将时间、地点通知申请人、利害关系人。( )
牡丹皮的功效是A.凉血退蒸,养阴生津B.清热凉血,祛瘀止痛C.凉血活血,解毒定惊D.凉血止血,泻火解毒E.清热凉血,活血化瘀
编制招标控制价时,总承包服务费的计算可参考一些标准,这些标准不包括()。A、招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.
甲公司为增值税一般纳税人,主要从事化妆品销售业务,2019年发生如下事项: (1)9月,将本公司于2018年10月购入的一-处房产销售给乙公司,取得含...
