项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔
项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔
shuhaiku
2019-12-17
14
问题

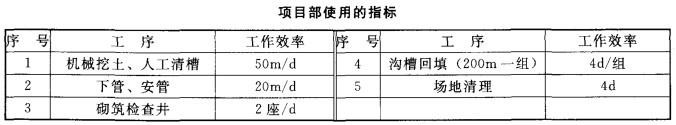

项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表。

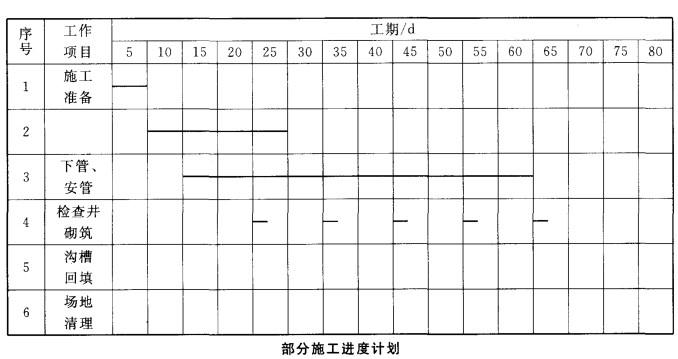

考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部著:(1)挖土 5d后开始进行下管、安管工作;(2)下管、安管200m后砌筑检查井;(3)检查井砌筑后,按四个井段为一组(200m)对沟槽回填。项目部编制的施工进度计划如右上图所示(只给出部分内容)。
工程实施过程中,挖土施工10d后遇雨,停工10d。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。1.施工进度计划图中序号2表示什么工作项目?该项目的起止日期和工作时间应为多少?2.计算沟槽回填的工作总天数。3.按项目部使用的指标和工作部署,完成施工进度计划图中第5项、第6项计划横道线(将本题中的施工进度计划图复制到答题纸中作答,在试卷中作答无效)。4.本工程计划总工期需要多少d?5.遇雨后项目部应在下管、安管工序采取什么措施以确保按原计划工期完成?
选项
答案
解析
1.施工进度计划图中序号2表示机械挖土、人工清槽工作项目。该项目的起止日期为6日和25日,工作时间应为20d。2.沟槽回填的工作总天数=1000 + 200 X 4 = 20 (d)。3.完成施工进度计划图如右上侧。[img]/upload/tiku/106/2132393_1.jpg[/img]4.本工程计划总工期需要70d。5.遇雨后项目部应在下管、安管工序采取增加人员、机械物资及资金的投入,实行二班倒或者三班倒的制度措施确保按原计划工期完成。
转载请注明原文地址:https://ti.zuoweng.com/ti/O9WNKKKQ
相关试题推荐
甲、乙两个工程队共同完成A和B两个项目。巳知甲队单独完成A项目需13天,单独完成
以下说法中()不符合《国家级自然保护区调整管理规定》中因国家重大工程建设需要调
《环境影响评价工程师职业资格登记管理暂行办法》规定:环境影响评价工程师再次登记者
《中华人民共和国防治海岸工程建设项目污染损害海洋环境管理条例》中所称海岸工程建设
《建设项目环境保护管理条例》规定:建设项目的主体工程完工后,需要进行试生产的,其
根据《“十二五”节能减排综合性工作方案》,实施节能减排重点工程不包括()。 实
以下说法中()符合《国家级自然保护区调整管理规定》中因国家重大工程建设需要调整
环境影响评价工程师在进行环境影响评价业务时必须()。 A.遵守国家法律、法规
《环境影响评价工程师职业资格登记管理暂行办法》规定:环境影响评价工程师有下列()
《环境影响评价工程师职业资格登记管理暂行办法》规定:环境影响评价工程师职业资格实
随机试题
有一种防雷装置,当雷电冲击波到来时,该装置被击穿,将雷电流引入大地,而在雷电冲击
华南滨海城市某占地面积10hm2的工厂,从北向南依次布置10栋建筑,均为钢筋混凝
固定桥粘接以后出现龈炎,其原因不可能是()
工程咨询单位的民事责任中,根据《侵权责任法》的内容,属于承担侵权责任方式的有()
核设施营运单位应当建立健全安全保卫制度,加强安全保卫工作,并接受()的监督指导。
19世纪中,俄国资产阶级教育家的教师职业道德思想不包括A.重视教育B.崇尚民主人道精神C.尊重学生个性D.为劳苦大众服务
HXD3型电力机车牵引电机过载保护的动作值为()A。A.1000B.1400C.1800
冬天:冬眠:刺猬A.昆虫:春天:惊蛰B.夏天:喷涌:泉水C.秋天:石榴:开花D.春天:开花:桃树
8,49,216,625,(),729。 A.1024B.1728C.1466D.5832
关于肾小球滤过膜的叙述,错误的是( )A.基膜对滤过膜的通透性起决定性作用B.对分子大小有选择性C.带负电荷的分子容易通过D.不允许血细胞和蛋白质通过
