背景 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(

tikufree2020-05-20  10

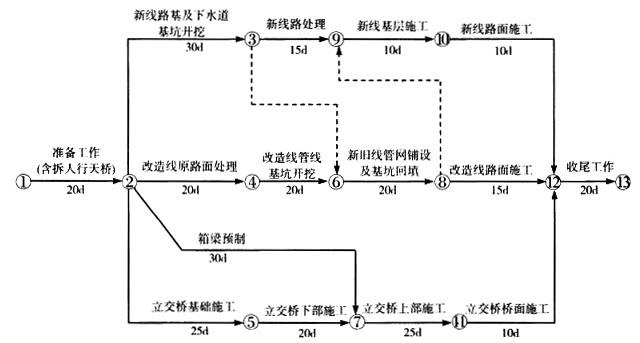

问题 <P>背景</P><P>某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。新增线路部分地下水位位于4.0m处(原地面高程为±0.0m),下水道基坑设计底高程为5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。施工中,发生了如下导致施工暂停的事件:事件一:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7d。项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。</P><P></P><P>问题:</P><P>1.本施工项目中危险性较大的工程有哪些?</P><P>2.背景中关于施工平面布置图的使用是否正确?说明理由。</P><P>3.计算工程总工期,并指出关键线路(指出节点顺序即可)。</P><P>4.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。</P><P>5.补充项目部向企业提供月度施工进度报告的内容。</P>

选项 <P>1.基坑支护及降水工程;起重吊装工程;拆除工程;预应力张拉施工。</P><P>2.不正确。理由:由于本项目位于城市繁华地带,并有新旧工程交替,且需维持社会交通,因此施工平面布置图应是动态的。</P><P>3.工程总工期为120d。关键线路为:①→②→⑤→⑦→(11)→(12)→(13)</P><P>4.事件1将使工期拖延4d。事件2将使工期再延长2d。如果承包人提出工期索赔,只能获得由于事件1导致的工期拖延补偿,即延期4d。理由:原有地下管网资料应由业主提供,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准。</P><P>5.还有:实际施工进度图;工程变更,价格调整,索赔及工程款收支情况;进度偏差的状况和导致偏差的原因分析;解决问题的措施;计划调整意见和建议。</P>

答案

解析<P>本案例第1问主要考查危险性较大的分部分项工程的范围。</P><P>本案例第2问主要考查施工总平面图布置原则。具体为:(1)满足施工进度、方法、工艺流程及施工组织的需求,布置合理、紧凑,用地少。(2)运输组织合理,场内道路畅通,各种材料能按计划分期分批进场,避免二次搬运。(3)园地制宜划分施工区域和临时用地,满足施工流程要求,减少各工种之间干扰。(4)尽可能利用施工现场附近的原有建筑物作为施工临时设施,减少临时设施搭设。(5)应方便生产和生活,办公用房靠近施工现场.福利设施应在生活区范围之内。(6)施工平面布置应符合主管部门相关规定和建设单位安全保卫、消防、环境保护的要求。市政公用工程的施工平面布置图有明显的动态特性。</P><P>本案例第3问主要考查总工期的计算及关键线路的确定。计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。由此得出计算总工期为120天。施工进度计划图中最长的线路即为关键线路,或者根据各项工作的时间参数计算结果,由总时差最小的工作组成的线路即为关键线路,本例中的关键路线:为①→②→⑤→⑦→(11)→(12)→(13)。</P><P>本案例第4问主要考查施工单位可以得到的工期索赔和费用索赔如何确定。根据施工索赔产生的原因,可以判定事件一是由于业主提供的资料与实际不符造成的工期延误,造成的工期延误应由业主负责,而事件二是由于设备故障造成的工期延误,造成的工期延误应由施工单位承担,所以,如果承包人提出工期索赔,只能获得事件一导致的工期延误补偿即4天,事件二造成的工期延误不予补偿。</P><P>本案例第5问主要考查月度施工进度报告的内容。工程项目施工进度计划检查完成后,项目部应向企业提供月度施工进度报告,报告应包括下列内容:(1)工程项目进度执行情况的综合描述。主要内容是:报告的起止期,当地气象及睛雨天数统计;施工计划的原定目标及实际完成情况;报告计划期内现场的主要大事记(如停水、停电、事故处理情况,收到业主、监理工程师、设计单位等指令文件情况)。(2)实际施工进度图。(3)工程变更,价格调整,索赔及工程款收支情况。(4)进度偏差的状况和导致偏差的原因分析。(5)解决问题的措施。(6)计划调整意见和建议。</P>
转载请注明原文地址:https://ti.zuoweng.com/ti/T4JMKKKQ
