问题

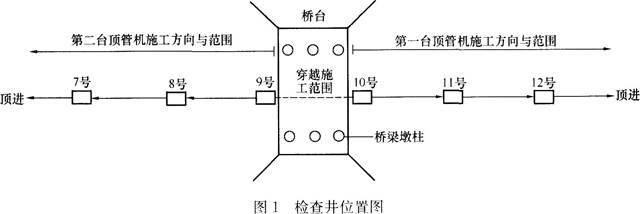

A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混凝土管,其埋深为-4.3~-4.1m,各井间距8~10m。地质条件为黏性土层,地下水位置距离地面-3.5m。项目部确定采用两台顶管机同时作业,一号顶管机从8号井始发向北顶进,二号顶管机从10号井始发向南顶进。工作井直接采用检查井位置(施工位置如图1所示)。A公司编制了顸管工程施工方案,并已经通过专家论证。施工过程中发生如下事件:事件1:因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28d。事件2:在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台顶管设备的始发井,向原8号井顶进。施工方案经项目经理批;隹后实施。
【问题】 1.本工程中工作井是否需要编制专项方案说明理由。 2.设备放在小区绿地暂存,应履行哪些程序或手续 3.10号井改为向8号井顶进的始发井,应做好哪些技术准备工作 4.项目经理批准施工变更方案是否妥当说明理由。 5.项目部就事件1的拆迁影响,可否向建设方索赔如可索赔,简述索赔项目。
选项
答案
解析
1.本工程中工作井需要编制专项方案。理由:工作井是采用检查井改造的,其埋深为-4.3~-4.1m,最浅处深度都达到-5.7m,混凝土管直径1.6~1.8m,带水顶管作业,属于危险性较大的分部分项工程,必须编制施工专项方案,且须经专家论证。 2.设备放在小区绿地暂存,应履行的程序或手续:须经城市人民政府城市绿化行政主管部门同意,并按照有关规定办理临时用地手续;征得小区业主委员会和管理处同意,签订补偿协议或承诺书。 3.10号井改为向8号井顶进的始发井,应做好的技术准备工作:必须执行变更程序;开工前必须编制专项施工方案,并按规定程序报批;技术负责人对全体施工人员进行书面技术交底,交底资料签字保存并归档;调查和保护施工影响区内的建构筑物和地下管线;对检查井进行加固,布置千斤顶、顶柱、后背;工作井上方设截水沟和防淹墙,防止地表水流人工作井;交通导行方案,工作井范围内设围挡、警示标志、夜间红灯示警;对桥梁监测变形量。 4.项目经理批准施工变更方案不妥。理由:本工程不需要编制专项方案而且需要组织专家论证。专项方案经专家论证后需变更时必须重新组织专家论证,而且应将再次论证并通过的专项方案经技术负责人、项目总监理工程师、项目责任人签字后实施。 5.项目部可以就事件1的拆迁影响向建设单位索赔。索赔项目:工期、机械窝工费、人员窝工费、绿地占用费、合理利润。
转载请注明原文地址:https://ti.zuoweng.com/ti/ZyQ9KKKQ
相关试题推荐
孙某通过房地产经纪机构向业主沈某承租一幢酒楼,该酒楼共3层,为钢筋混凝土现浇框架
孙某通过房地产经纪机构向业主沈某承租一幢酒楼,该酒楼共3层,为钢筋混凝土现浇框架
某房地产开发公司拟在某城市近郊区开发建造一居住区,根据居住区规划设计规范的要求进
某房地产开发公司拟在某城市近郊区开发建造一居住区,根据居住区规划设计规范的要求进
某房地产开发公司拟在某城市近郊区开发建造一居住区,根据居住区规划设计规范的要求进
某房地产开发公司拟在某城市近郊区开发建造一居住区,根据居住区规划设计规范的要求进
某房地产开发公司拟到某城市开发一大型居住区项目,以中高层和高层为主。该项目所在城
某房地产经纪公司接受二手住宅楼销售委托,由经纪人张某到现场进行勘察得知:该住宅楼
甲房地产开发公司拟在市郊开发建设一住宅项目,该项目占地100000m2,其中代征
某房地产经纪公司接受二手住宅楼销售委托,由经纪人张某到现场进行勘察得知:该住宅楼
随机试题
基金管理人的经理层人员应当取得()核准的任职资格。
轻度口腔感染患者应选择的漱口液是()
下列名言与出处,对应正确的是()。
导游员的接团前的心理准备是指()
A由第一组图知,月牙的朝向是左右依次变化的,故下一项月牙应朝向左,排除B、D。根据1个星星等于2个月亮,可将题干图形完全换算成月亮数,那么月亮数为9,8
根据成就动机理论,力求成功者最可能选择的任务的成功概率为()。A.25%B.50%C.75%D.100%
在确定建设工程数据库结构后,数据库管理的主要任务有()A:数据编码B:数据积累C:数据分析D:数据整合E:数据修正
关于工程总承包投标报价中的标高金,下列说法中正确的是()。A.标高金分析首先应对风险进行评估B.标高金分析应进行价值增值分析C.标高金中不包括利润和风险费
进行施工阶段偏差分析时,反映进度偏差的正确计算式是()。A:进度偏差=实际工程量*(实际单价-计划单价)B:进度偏差=已完工程实际时间-已完工程计划时间C:
在估计可持续增长率时,通常假设内部融资的资金来源主要是()。A.净资本B.留存收益C.增发股票D.增加负债
