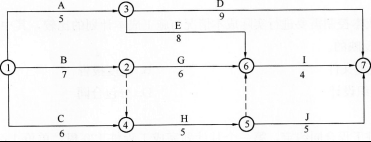

某分部工程双代号网络计划如下图所示,则工作C的总时差和自由时差分别为( )

天天题库2019-12-17  14

问题 某分部工程双代号网络计划如下图所示,则工作C的总时差和自由时差分别为( )

选项 A: 1和1B: 3和2C: 3和1D: 4和2

答案A

解析C工作的总时差=17-16=1;C工作的自由时差=7-6=1。
