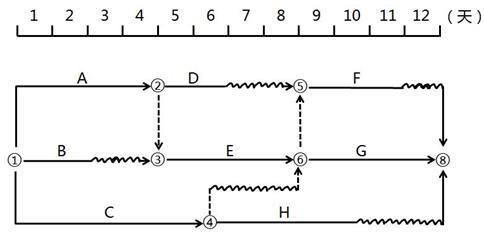

某工程双代号时标网络计划如下图所示,由此可得正确的结论有( )。

天天题库2019-12-17  3

问题 某工程双代号时标网络计划如下图所示,由此可得正确的结论有( )。

选项 A.工作A为关键工程B.工作B的自由时差为2天C.工作C的总时差为零D.工作D的最迟完成时间为第8天E.工作E的最早开始时间为第2天

答案ABD

解析考点:时标网络计划中时间参数的判定。选项C,工作C的总时差为2天;选项E,工作E的最早开始时间为第5天。参见教材P62。@##
