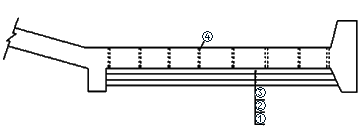

问题 (五)背景资料:  某水库枢纽工程由大坝、溢洪道、电站等组成。大坝为均质土坝,最大坝高35m,土方填筑设计工程量为200万m3,设计压实度为97%。建设过程中发生如下事件:  事件一:溢洪道消力池结构如图5所示,反滤层由小石(5~20mm)、中粗砂和中石(20~40mm)构成。施工单位依据《水闸施工规范》(SL27—2014)的有关规定,制订了反滤层施工方案和质量检查要点。图5 消力池结构示意图  事件二:大坝工程施工前,施工单位对大坝料场进行复查,复查结果为:土料的天然密度为1.86g/cm3,含水率为24%,最大干密度为1.67g/cm3,最优含水率为21.2%。  事件三:溢洪道施工前,施工单位对进场的钢筋、水泥和止水橡皮等原材料进行了复检。  事件四:根据《水利水电工程施工质量检验与评定规程》(SL176—2007)中关于施工质量评定工作的组织要求,相关单位对重要隐蔽单元工程进行了质量评定。  事件五:建设过程中,项目法人按照《水利水电建设工程验收规程》(SL223—2008)的规定,组织了水电站工程单位工程验收,施工单位、监理单位和设计单位作为被验单位参加了验收会议。

选项 问题:  1.根据事件一,指出消力池结构示意图中①、②、③、④代表的填筑材料(或构造)名称;说明反滤层施工质量检查的要点。  2.根据事件二,计算土坝填筑需要的自然土方量是多少万m3(不考虑富余、损耗及沉降预留,计算结果保留1位小数)。  3.根据《碾压式土石坝施工规范》(DL/T5129—2001),除事件二中给出的内容外,料场复查还应包括哪些主要内容?  4.根据《水闸施工规范》(SL27—2014)及相关规定,指出事件三中钢筋复检的内容。  5.指出事件四中关于重要隐蔽单元工程质量评定工作的组织要求。  6.指出事件五中的不妥之处,并说明理由。

答案

解析1.解:[img]/upload/tiku/33/1244710_1.png[/img]①为中粗砂,②为小石,③为中石,④为排水孔(或冒水孔)反滤层施工质量检查要点为:反滤料的厚度、粒径、级配、含泥量;相邻层面铺筑时避免混杂。参见教材P4372.解:料场土的干密度:     填筑控制干密度:1.67×97%=1.62g/cm3或(1.62t/m3)  设料场需要备的方量为V(万m3),根据干土质量相等:  1.50×V=1.62×200  V=1.62/1.50×200=216.0万m3  [或:V=(1.67×0.97×1.24/1.86)×200(4分)=216.0万m3]3.解:料场还需复查的内容为:  (1)覆盖层或剥离层厚度;  (2)料场的分布、开采及运输条件;  (3)料场的水文地质条件;  (4)料层厚度、分布情况和有效储量。4.解:钢筋的复检内容为:拉力(或强度)、延伸率、冷弯、重量偏差、直径偏差。5.解:重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格,监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已有时)等单位,组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。6.解:施工、监理和设计单位作为被验单位不妥;应是验收工作组成员单位。
转载请注明原文地址:https://ti.zuoweng.com/ti/k9XMKKKQ
