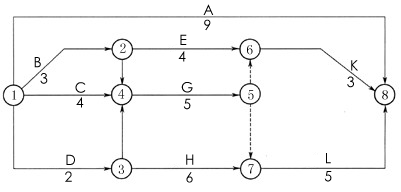

下图所示双代号网络计划的关键路线为( )。 A. ①-⑧ B.

shuhaiku2019-12-17  0

问题 下图所示双代号网络计划的关键路线为(  )。A. ①-⑧B. ①-②-⑥-⑧C. ①-③-⑦-⑧D. ①-④-⑤-⑦-⑧

选项

答案D

解析本题主要考查对双代号网络计划中的关键线路的理解。双代号网络计划中,总的工作持续时间最长的线路为关键线路。四个选项的持续时间分别为9、10、13、14天,故D项正确。综上所述,本题正确答案为D。
转载请注明原文地址:https://ti.zuoweng.com/ti/t0yCKKKQ
