某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身
某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身
免费考试题库
2019-12-17
39
问题

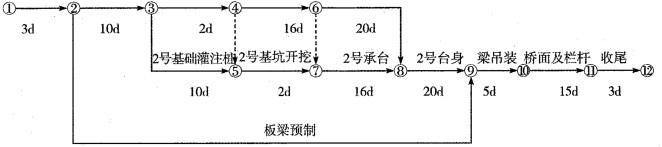

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划如图1,经监理工程师批准后实施。在施工过程中,发生了以下事件:
事件一:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了 5天。事件二 :工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了 4大,1号基础灌注桩未按计划开工,施工单位经济损失2万元。事件三 :钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3天,经济损失1万元。1.根据网路图计算该工程的总工期,找出关键线路。2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。3.事件一中造成钻孔偏斜的原因可能有哪些?4.事件三中监理工程师要求停工整改的理由是什么?
选项
答案
解析
1.该工程的总工期:(3+10+2+16+20十20+5+15+3)d=94d,关键线路:①→②→③→④→⑥→⑧→⑨→⑩→(11)→(12)。2.事件一中,施工单位不可以索赔费用和工期。理由:由于施工单位操作不当造成的损失应由施工单位承担。事件二中,施工单位可以索赔费用2万元,可以索赔工期4d。理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且1号基础灌注桩是关键工作,所以既可以索赔费用,也可以索赔工期。事件三中,施工单位不可以索赔费用和工期。理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。3.事件一中造成钻孔偏斜的原因可能是:(1)钻头受到侧向力;(2)扩张处钻头摆向一方;(3)钻杆弯曲、接头不正;(4)钻机底座未安置水平或发生位移。4.事件三中监理工程师要求停工整改的理由:施工单位仅对钢筋的数量验收,而未对质量进行验收。
转载请注明原文地址:https://ti.zuoweng.com/ti/ttWNKKKQ
相关试题推荐
下列()选项的岩体结构类型不属于《水利水电工程地质勘察规范》(GB50487
下列哪个选项应是沉积岩的结构?() A.斑状结构B.碎屑结构C.玻璃质
对领导行为的早期研究显现出的维度有()。 A.关怀维度B.结构维度C.调查维
管理者的角色内容包括()。 A.控制和解决问题B.集中于系统和结构
将领导行为风格与下属参与决策相联系,并在具体情境和工作结构下讨论如何选择领导的方
经济结构一般包括的内容是()。 A.产业结构B.交换结构C.技术结构D.消
劳动力市场的制度结构要素有()。 A.劳动力供给量B.最低社会保障C.
劳动力市场的制度结构要素包括()。 A.最低劳动标准B.最低社会保障C.工会
最低劳动标准、最低社会保障、工会权利义务三个制度结构会受到()保护。 A.宪
经营者年薪的结构模式不包括()。 A.年薪收入=基薪收入+风险收入+年功收入+
随机试题
电影院基地沿城市道路方向的长度应按建筑规模和疏散人数确定,并不应小于基地周长的(
Kennedy第三类牙列缺损,支点线和牙弓的关系是 A.支点线横切牙弓 B.
治疗血虚证时配伍补气药的理论依据是()
某五金制造厂于2015年1月1日投保企业财产保险,固定资产按账面原值投保,保险金
某办公楼工程,钢筋混凝土框架结构,地下一层,地上八层,层高4.5m。工程桩采用
男性,58岁,渐发性双上肢震颤、活动不利半年。既往体健,无慢性疾病史,头颅MRI
通过对市场和竞争对手的了解,能够及时的把握()和竞争对手目前的状况,便于很好地
企业发生安全生产事故后,针对事故发生的原因,制定相应的安全技术和管理措施,下列措
要严禁各类夸张、猎奇、不合常理的内容表现手法等“标题党”行为。A、正确B、错误
根据《建设工程施工合同(示范文本)》(GF—1999一0201),如果合同中没有适用或类似于变更工程的价格,则可以由()提出适当的变更价格。A.发包人B.
