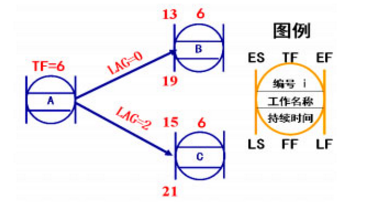

某工程网络计划中,工作M的自由时差为2天,总时差为5天。进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度()。2018真题A、既不影响总工期,也不影
某工程网络计划中,工作M的自由时差为2天,总时差为5天。进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度()。2018真题A、既不影响总工期,也不影
admin
2020-12-24
37
问题
某工程网络计划中,工作M的自由时差为2天,总时差为5天。进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度()。2018真题
选项
A、既不影响总工期,也不影响其紧后工作的正常进行
B、将使其紧后工作的开始时间推迟4天,并使总工期延长2天
C、不影响总工期,但其紧后工作的最早开始时间推迟2天
D、将使总工期延长4天,但不影响其紧后工作的正常进行
答案
C
解析
本题考查的是双代号网络计划时间参数的计算。工作M的总时差为5天,检查中M的实际进度只拖后了4天,5-4=1(天),还有1天的时间,所以不影响总工期;由于自由时差为2天,4-2=2(天),所以使后续工作最早开始时间拖后2天。参见教材P132。
转载请注明原文地址:https://ti.zuoweng.com/ti/ughaKKKQ
相关试题推荐
给水排水工程砌筑结构中的砂浆抹面的基本要求包括()。A、墙壁表面粘接的杂物应清理干净,并洒水湿润B、水泥砂浆抹面宜分两道,第一道抹面应刮平使表面造成粗糙纹
盾构法施工用于穿越地面障碍的给水排水主干管道工程,直径一般()mm以上。A、3000B、5000C、2000D、1000
装配式预应力水池构件吊装方案编制的要点有()。A、工程概况B、主要技术措施,包括准备工作、吊装程序和方法、构件稳固措施及其他措施C、质量安全保证措施D、
下列工作中属于沉井施工准备工作的是()。A、按方案要求,进行施工平面布置,测设沉井中心桩,轴线控制桩,基坑开挖深度及边坡B、沉井施工影响附近建(构)筑物
下列()水池(构筑物)工程施工应采取降水排水措施。A、受地表水、地下动水压力作用影响的地下结构工程B、采用排水法下沉和封底的沉井工程C、基坑底部存在承压
装配式预应力混凝土水池的吊装方案不包括()。A、工程概况B、主要技术措施C、质量安全保证措施D、交通方案
以下关于隧道工程防水说法正确的是()。A、施工期间的防水措施主要是排、截和堵B、当处于地下潜水位以上的贫水稳定地层,在确保安全的前提下,可限量排水C、含水
喷射混凝土应紧跟开挖工作面,应分段、分片、分层,()顺序进行。A、由下而上B、由上而下C、由前而后D、由后而前
注浆施工在计划阶段的工作内容包括()。A、决定注浆量B、决定注浆方法C、决定注浆设备D、决定注浆材料及配合比E、选定注浆压力
轨道交通工程常用的盾构机类型有()等。A、土压平衡盾构机B、泥水平衡盾构机C、网格式盾构机D、人工开挖式盾构机E、敞开式盾构机
随机试题
根据《环境影响评价技术导则声环境》,预测紧邻道路第一排第十层居民住宅处的环境噪声
进入21世纪以来,世界保险业的监管出现一些新的特点,这些特点包括()。 A.
(174-177题共用题干) 患者,男,78岁。下楼时不慎摔伤右髋部,查体:右
患者,女性,37岁,系统性红斑狼疮4年。近1个月来,因血压升高口服肼苯达嗪降压,
关于我党历史上的警察警察组织,下列哪些说法是正确的?( )
简述学习的类型。(按不同标准分类)
6月5日,一大豆交易商以4000元/吨的价格买入一批大豆,同时他以4100元/吨的价格卖出8月份期货合约,则基差为()元/吨。A、100B、200C、-2
男性,66岁。体检:血压170/90mmHg,心底部可闻及舒张期叹气样杂音,以胸骨右缘第2肋间最响,第二心音亢进。胸片示主动脉增宽、扭曲,心影靴形。最可能...
变构酶的动力学曲线是A.S形曲线B.钟形曲线C.矩形双曲线D.直线E.平行线
某企业运用投资回收期法进行技术改造项目决策,该项目有四个互斥方案,其投资额和年净收益额如表6-3所示。设该项目的标准投资回收期为6年,则该企业应选择()。A:方
