背景资料: 某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基

天天题库2019-12-17  3

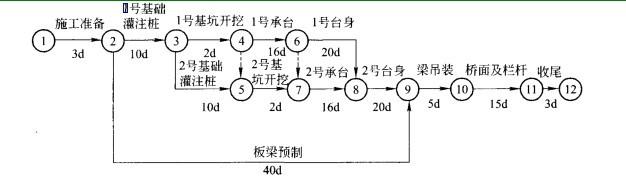

问题 背景资料:某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台 和台身构成。施工单位按合同工期编制了网络计划图(如下图),经监理工程师批准后 实施。在施工过程中,发生了以下事件:事件一:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为 处理此质量事故,造成3万元损失,工期延长了 5d。事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延 了 4d,1号基础灌注桩钢筋笼未能按计划开工制作,施工单位经济损失2万元。事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收 后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d, 经济损失1万元。 问题:1.根据网络图计算该工程的总工期,找出关键线路。2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。3.事件一中,造成钻孔偏斜的原因可能有哪些?4.事件三中,监理工程师要求停工整改的理由是什么?

选项

答案

解析问题与解析1-根据网络图计算该工程的总工期,找出关键线路。本题的答题依据是《市政公用工程管理与实务》P173倒数第18?13行。2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。本题的答题依据是《建设工程施工管理》P229倒数第5行?P230第2行。3.事件一中,造成钻孔偏斜的原因可能有哪些?本题的答题依据是《市政公用工程管理与实务》P200倒数第12?10行。4.事件三中,监理工程师要求停工整改的理由是什么?本题的答题依据是《建设工程施工管理》P39倒数第10?9行,P146倒数第5行? P147倒数第13行。参考答案[img]/upload/tiku/106/2133519_1.jpg[/img]2.事件一中,施工单位不可以索赔费用和工期。理由:由于施工单位操作不当造成的损失应由施工单位承担。事件二中,施工单位可以索赔费用2万元,可以索赔工期4d。理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且1号基础灌注桩是关 键工作,因此既可以索赔费用,也可以索赔工期。事件三中,施工单位不可以索赔费用和工期。理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程 中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。3.事件一中,造成钻孔偏斜的原因可能是:(1)钻头受到侧向力;(2)扩孔处钻头摆 向一方;(3)钻杆弯曲、接头不正;(4)钻机底座未安置水平或位移。4.事件三中,监理工程师要求停工整改的理由是:施工单位仅对钢筋的数量验收, 而未对其质量进行验收。
转载请注明原文地址:https://ti.zuoweng.com/ti/5mWNKKKQ
