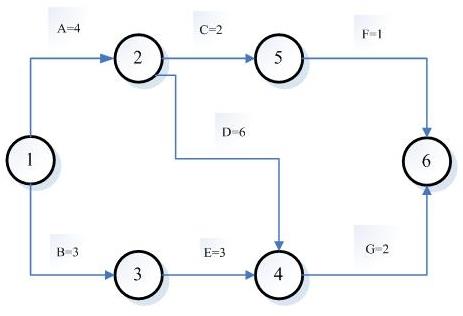

某工程双代号网络计划如下图所示,已知计划工期等于计算工期。
上述网络计划中,A工作的总时差TF1-2为( )天。 A、9 B、5 C、2 D、1
选项
答案
A
解析
本题考查的是工程网络计划的类型和应用。总时差是指在不影响整个任务按期完成的前提下,工作i-j必须完成的最迟时刻。本题关键工作有CGL。①-④-⑥-⑦和①-②-⑤-⑦是平行线路,所以A工作的总时差TF1-2=15-(1+2+3)=9。参见教材P135。
转载请注明原文地址:https://ti.zuoweng.com/ti/HgCfKKKQ
相关试题推荐
对于工期索赔的说法,下列正确的是( )。 A、因业主原因造成的某项工作施工进
工期索赔的计算方法通常有( )。 A、网络图分析法 B、比例计算法
( )是编制工程建设年度计划的依据。 A、项目建议书 B、批准的设计文件
将初步设计中确定的建设内容,按照单位工程归类并编号,明确其建设内容和投资额,以便
根据《建设工程工程量清单计价规范》(GB50500-2013)的规定,发包人向承
根据《施工合同(示范文本)》(GF-2013-0201),有关工程计量程序的下列
分包工程开工前,项目监理机构应审核施工单位报送的分包单位资格报审表及有关资料,(
根据《水利水电工程等级划分及洪水标准》(SI252—2000),工业、城镇供水
施工方案对工程进度有直接的影响,在决策其选用时,不仅应分析技术的先进性和经济合理
施工进度计划的调整应包括工程量的调整、工作(工序)起止时间的调整、工作关系的调整
随机试题
有关慢性肾炎,下列哪一项是正确的 A.发病与链球菌感染有明确关系 B.大部分
当某项工作实际进度拖延的时间超过其总时差而需要对进度计划进行调整时,除需考虑总工
工程项目风险识别的基础在于()。
A分式数列。
童声合唱队可由( )组成。
会计人员应当保守本单位的商业秘密。除法律规定和()同意外,不能私自向外界提供或
展期内第二个观众入场高峰出现在下列哪个时间?
面色淡白而虚浮是
下列情形()的人员,不得招聘为辅警。A有较为严重的个人不良信息记录的;B多次违反纪律的C多次受到批评的D发现违法犯罪嫌疑行为或人员未及时制止或报告的;
建设用地使用权出让合同一般包括()。A.当事人的名称和住所B.土地界址C.土地用途D.建造该土地上建筑物的房产商名称.地址
