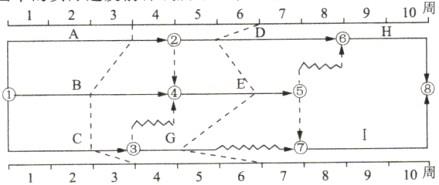

问题 某分部工程时标网络计划如下图所示,当计划执行到第3周末及第6周末时,检查得到的实际进度如图中的实际进度前锋线所示。该图表明()。

选项 A:第3周末检查时预计工期拖后1周B:工作A和工作D在第4周至第6周内实际进度正常C:第6周末检查时预计工期拖后1周D:工作B和工作E在第4周至第6周内实际进度正常E:第6周末检查时工作G实际进度拖后1周

答案CE

解析时标网络计划中以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。从图可知:关键线路为:①→②→⑥→⑧,第3周末,关键工作A不延迟,所以预计工期不拖后;第6周末,关键工作D延迟一周,预计工期拖后1周;在第4周至第6周内只有工作A和E进度正常,B和D工作各延迟1周。
