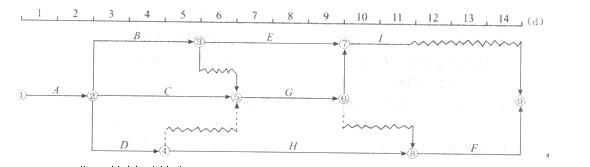

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。

Loveyou2019-12-17  12

问题 某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有(  )。

选项 A、工作B的总时差为3B、工作c的总时差为2C、工作D为关键工作D、工作E的总时差为8E、工作G的自由时差为2

答案ABC

解析2018版教材P125工作G的自由时差是0,因为波线形没有,所以E错误工作E的总时差等于其后所有关键线路上波线长度的最小值,后面只有一条线路即7-9,而7-9的自由时差为3,所以E的总时差为3,而不是8,所以D错误工作C的总时差 2与3中选最小值 所以是等于2的.AB请同样的进行分析,AB是正确的B的总时差可以看B后面有几条链接,分别是BEI(这条线路上B的总时差是0+0+3=3),BG(有一个虚线)F(这条线路是0+1+0+2=3),以及BGI这条线路是0=1=0=3=4,所以最小值为3,B的总时差为3
