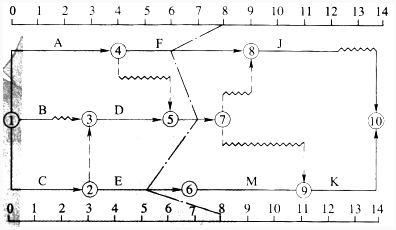

材料题 根据以下材料,回答81-90题 某工程项目的进度计划如下面双代号早时

天天题库2020-05-20  12

问题 材料题根据以下材料,回答81-90题某工程项目的进度计划如下面双代号早时标网络计划所示(时间单位:周)。假定各项工作均匀速进行施工在该工程项目进行到第8周末时对其实际进度进行检查并根据检查结果绘制该工程项目的实际进度前锋线如图中点画线所示。

选项 83、工作M的最迟成时间为第(  )周查看材料A.9B.10C.11D.12

答案C

解析此题考查最迟完成时间是指在不影响整个任务按期完成的前提下工作必须开始的最迟时刻。最迟完成时间等于各紧后工作的最迟开始时间的最小值。最迟开始时间等于最迟完成时间减去其持续时间。工作F的紧后工作为T工作J工作J的最迟完成时间为14周持续时间为3周所以工作J的最迟开始时间为11周工作F只有一个紧后工作所以工作F的最迟完成时间为第11周。
