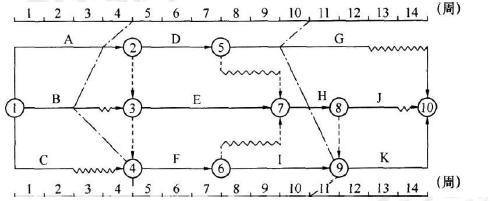

某工程项目的双代号时标网络计划,当计划执行到第4 周末及第10 周末时,检查得出

Freeti2019-12-17  9

问题 某工程项目的双代号时标网络计划,当计划执行到第4 周末及第10 周末时,检查得出实际进度前锋线如下图所示,检查结果表明( )。

选项 A.第4 周末检查时工作B 拖后1 周,但不影响总工期B.第4 周末检查时工作A 拖后1 周,影响总工期1 周C.第10 周末检查时工作I 提前1 周,可使总工期提前1 周D.第10 周末检查时工作G 拖后1 周,但不影响总工期E.在第5 周到第10 周内,工作F 和工作I 的实际进度正常

答案BD

解析A 选项,第4 周末检查时工作B 拖后2 周,工作B 有1 周的总时差,将会使得总工期拖后1 周。B 选项,工作A 为关键工作,总时差为0,第4 周末检查时工作A 拖后1 周,将影响总工期1 周。C 选项,工作I 为关键工作,总时差为0,第10 周末检查时工作I 提前1 周,因该网络计划有两条关键线路,工作1 只是位于其中一条关键线路上,所以工作I 提前1 周,不可使总工期提前1 周。D 选项,工作G 的总时差为2 周,第10 周末检查时工作G 拖后1 周,不影响总工期。E 选项,在第5 周到第10 周内,工作F 实际进度正常,工作I 的实际进度提前1 周。
