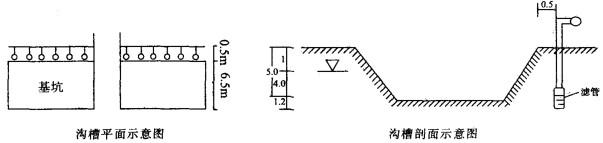

某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽 度为6

昕玥2019-12-17  10

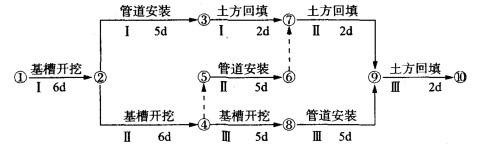

问题 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽 度为6.5m,开挖深度为5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点 降水,井点的布置方式和降深等示意图如下:施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、 Ⅲ划分成三个施工,根据合同工期要求绘制网络进度图如下:1.指出降水并点布置的不妥之处,并写出正确的做法。2.降水深度是否妥当,如不妥请改正。3.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚拟工作,让逻辑更 合理。4.计算本工程的总工期,并指出关键线路。

选项

答案

解析1. (1)降水井点布置采用单排井点不合理,沟槽深度达到5米以上,基坑宽度为6.5m,应采用双排 井点布置。(2)降水井管基坑壁0.5m不合理,降水井管与坑壁距离应大于1.0?1.5m。2.降水深度为基底以下0.2m不正确,降水深度应为基底以下0. 5m。3.管道安装1到管道安装2用虚线连上,箭头指向安装2。安装2指向安装3,箭头指向安装3。还有 把4到5节点改成虚箭线,6到7节点改成虚箭线。4.工期25天,关键线路:1—2—4—8—9—10。
