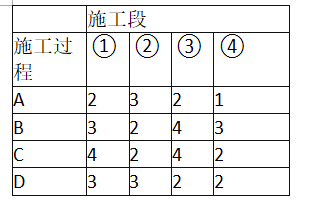

某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2—7

tikufree2019-12-17  4

问题 某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2—7,则流水施工工期为()天。某工程流水节拍表表2-7

选项 A.17天B.18天C.19天D.20天

答案C

解析考点:流水施工工期的确定。 (1)求各施工过程流水节拍的累加数列:施工过程A:2,5,7,8施工过程B:3,5,9,12施工过程C:4,6,10,12施工过程D:3,6,8,10(2)错位相减求得流水步距:[img]/upload/tiku/44/7584746_1.png[/img]
