背景: 某公司承接了某城市道路的改扩建工程。丁程中包含一段长240m的新增路线
背景: 某公司承接了某城市道路的改扩建工程。丁程中包含一段长240m的新增路线
Loveyou
2019-12-17
13
问题

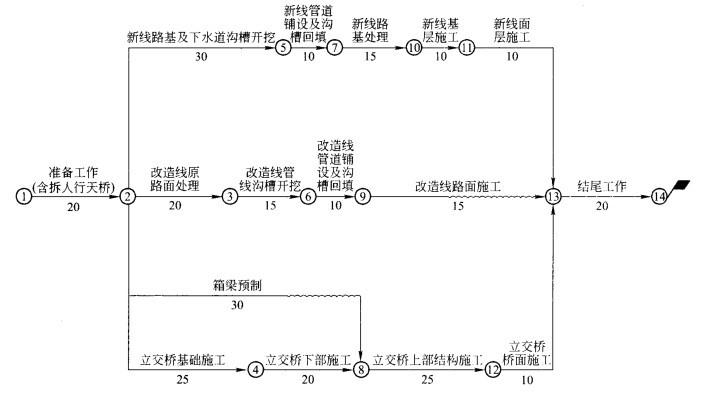

背景:某公司承接了某城市道路的改扩建工程。丁程中包含一段长240m的新增路线(含下 水道200m)和一段长220m的路面改造(含下水道200m)。另需拆除一座旧人行天桥,新 建一座立交桥,立交桥上部结构为预应力箱梁。进度计划见下图。
施工中,发生了如下导致施工暂停的事件:事件1:在新增路线管网基坑开挖施工中.由于业主提供的原有地下供水管和光缆的 平面位置和高程与实际不符,导致供水管和光缆被挖断,使开挖施工暂停14天。事件2 :在改造路面施工中,由于摊铺机设备故障导致施工中断7天。项目部针对施工中发生的情况,积极收集进度资料并向上级公司提交了月度进度报 告,报告中综合描述了进度执行情况。问题:1.计算工程总工期,并指出关键线路(指出节点顺序即可)。2.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔, 应获得几天延期?说明理由。3.补充项目部向企业提供月度施工进度报告的内容。
选项
答案
解析
这是一道进度管理类案例题,应当结合考试指道书中2K320050章的内容加以思考。1.工程总工期为120天。关键路线为1 一2 — 4 —8—12 —13 — 14(参见考试指导书 2K320051掌握市政公用工程横道图和网络计划图的编制)。关键路线的计算采用持续时 间最长法,较为简便。2.事件1将延长总工期9天。由于该事件责任在业主,项目部可获延期9天。事件2对总工期没影响,因其不在关键线路上。项目部不能获得延期,因为该事件的 责任在项目部,且改造路面施工不是关键工作。3.项目部向企业提供月度施工进度报告尚需补充的内容一般有:①实际施工进度图 及简要说明;②施工图纸提供进度;③材料物资、构配件供应进度;④劳务记录及预测; ⑤曰历计划;⑥工程变更,价格调整,索赔及工程款收支情况;⑦进度偏差的状况和导致 偏差的原因分析;⑧解决问题的措施;⑨计划调整意见。其中进度执行情况的综合描述和 ①、⑦、⑧、⑨项是必备内容,其余内容可以根据需要适当编入(参见考试指导书2K320053掌握市政公用工程施工进度报告的编制要求)。
转载请注明原文地址:https://ti.zuoweng.com/ti/PZWNKKKQ
相关试题推荐
A公司是一家具有独立生产能力的、中等规模的医药股份公司,在国内拥有十几家分公司和
某电信公司2009年3月份,从各大专院校招收了一批本科毕业生和硕士研究生,这些人
某公司成立于1999年,主要业务是生产销售各式服装。目前公司有员工300余人,大
某公司是一家经营办公设备的跨国公司。今年年初,该公司决定在售后部门实施交叉销售的
A公司在岗位评价过程中,采取了百分比系数法。以B岗位为例,其评价要素(Ei)及其
去年6月初甲公司代表与工会代表经过集体协商,签订了一份集体合同草案。其中,关于工
某生产厨具和壁炉设备的企业,有150名员工。近几个月来,因为产品质量的问题,公司
P公司2007年的员工流失率为14%,2008年的员工流失率为12%。这两年公司
L公司是一家知名广告设计公司,每年都为广告设计专业的应届毕业生提供实习机会。这
某跨国企业A公司在数据库技术上处于全球的领先地位,该公司希望能在近期进人中国市
随机试题
(45-47题共用备选答案) A.精神分裂症 B.器质性精神障碍 C.应激
一般而言,总经理的职权包括()。 A.决定集团的经营方针 B.决定集团的机
单风道集中式系统是指()。
村民甲借乙的摩托车开往外地,途中因违章将丙撞伤,但交通险不足赔偿。 对不足部分
()首次确立了环境影响评价的法律地位。 A.1982年通过的《中华人民共和
各种类型的脊柱侧凸病因虽然不同,但其病理变化相似。下列选项中不符合脊柱侧凸病理改变的是A.椎体.棘突.椎板及小关节的改变B.肋骨的改变C.神经受压
色甘酸钠的作用机制是()。A.拮抗白三烯受体B.稳定肥大细胞细胞膜C.5-脂氧合酶抑制剂D.磷酸二酯酶抑制剂E.M胆碱受体阻断剂
根据《水利水电工程标准施工招标文件》,承包人不能提出增加费用和延长工期要求的暂停施工的情形包括()等。A.由于现场非异常恶劣气候条件引起的正常停工B.为
拟建住宅工程4000m2,类似工程建筑面积4300m2,造价380万元。类似工程人工费、材料费、机械费、措施费、其他费用占单方造价比例分别为18%、52%...
股票期权计划的优点在于()。A.能够准确衡量企业真实的经营状况B.需要依托规范而有生气的股票市场C.不易诱发弄虚作假、恶意操纵等不良行为D.
