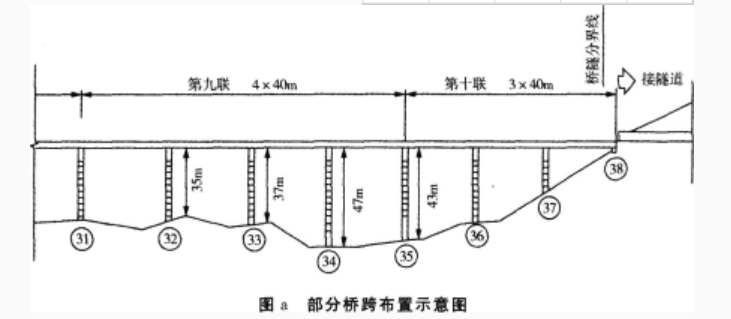

某10联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连

书海库2019-12-17  3

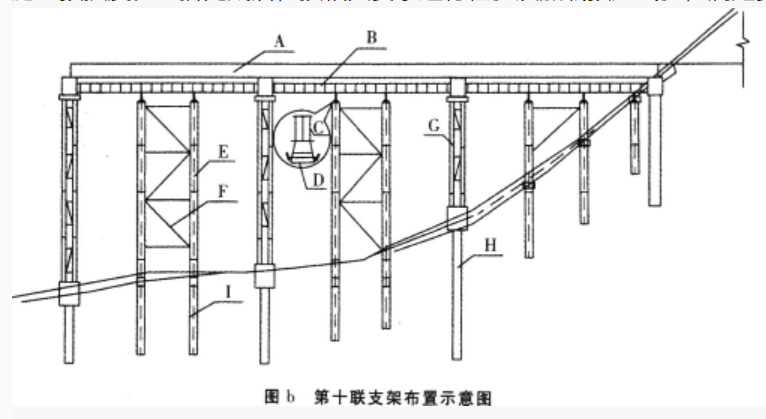

问题 某10联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连,终点与一隧道相连,部分桥跨布置示意图如图4-1所示。该项目在招投标和施工过程中发生如下事件:事件一:招标文件中的设计文件推荐连续箱梁采用移动模架法施工,因现场场地受限,模架在该桥梁终点处的隧道内拼装,然后前移逐孔施工,但某施工单位进场后,发现隧道标未开工(另一施工单位承担该隧道施工),无法按时提供移动模架拼装场地。经桥梁施工单位提出,建设单位、设计单位和监理单位确认,暂缓第十联施工,而从第九联开始施工。因第九联桥墩墩身较高,移动模架采用桥下组拼、整体垂直提升安装方案,第十联箱梁待隧道贯通后采用桩柱梁式支架(第十联支架布置示意图见图4-2)施工,由此造成工期推迟一个月。上述方案上报相关单位并经批复后开始施工,根据相关规定,施工单位提出了以下索赔要求:①移动模架桥下组拼场地处理费用;②工期延长一个月按天索赔增加的现场管理费;③移动模架垂直提升安装费用;④第十联支架摊销费用;⑤因第十联改为支架而损失的模架摊销费。事件二:图4-2所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接件等组成,支架按设计计算设置了施工预拱度。组拼完成后,按相关要求进行检验及加载预压试验,满足要求后投入使用。事件三:施工单位按照《公路工程施工安全技术规范》要求,编制了支架施工专项方案,该方案经施工单位审核,由技术负责人签字后,报监理工程师审查批准后实施。1 、事件一中,逐条判断施工单位提出的索赔要求是否成立?2 、结合图4-2与事件二,指出型钢、卸落装置、贝雷片分别对应图4-2中的A~H中的哪个编号?说明应根据哪些因素来确定卸落装置的型式?3 、事件二中,支架施工预拱度的设置应考虑哪些主要因素?4 、事件三中,支架专项施工方案实施前的相关程序是否正确?若不正确,写出正确程序。

选项

答案

解析1. ①索赔成立,因为建设单位未按时提供施工场地,造成额外费用的增加;②索赔不成立,现场管理费应以新直接费的对应费率计算,不应按天索赔; ③索赔成立,因为建设单位未按时提供施工场地,造成模架垂直提升安装费用的增加;④索赔成立,因为建设单位未按时提供施工场地,造成第十联支架费用的增加;⑤索赔不成立,方案变更后并未造成额外的模架摊销费用增加。2. 型钢编号为C;卸落装置编号为D;贝雷片编号为B。应根据支架的结构形式、承受的荷载大小及需要的卸落量,来确定卸落装置的型式。3. 支架施工预拱度的设置应考虑:模板、支架承受施工荷载引起的弹性变形;受载后由于杆件接头的挤压和卸落装置压缩而产生的非弹性变形;支架地基在受载后的沉降变形。4.不正确,搭设的支架高度大于8m,所以编制的专项施工方案还应组织专家进行论证、审查。所以正确的程序是:编制的专项施工方案,经施工单位技术负责人签字后报监理工程师审查,审查后由施工单位组织专家对专项施工方案进行论证,论证通过后组织实施。
转载请注明原文地址:https://ti.zuoweng.com/ti/FHPsKKKQ
