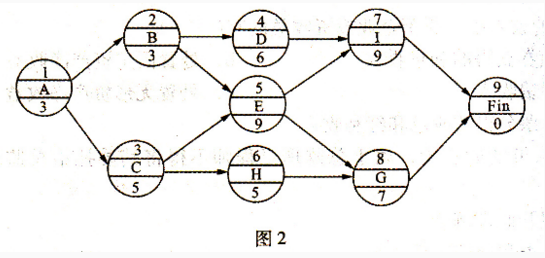

材料题 根据以下材料,回答81-85题 已知某分部工程的进度计划如下图单代号

Loveyou2020-05-20  1

问题 材料题根据以下材料,回答81-85题已知某分部工程的进度计划如下图单代号网络计划所示,图中节点表示工作,节点上方的数字为节点编号、中部的字母为工作名称、下方的数字为该工作的持续时间,时间单位为天。

选项 83、工作H的最早完成时间为第(  )天。查看材料A.11B.12C.13D.14

答案C

解析此题考查工作的最早完成时间。最早完成时间等于该工作的最早开始时间加上其持续时间。最早开始时间等于该工作的各个紧前工作的最早完成时间的最大值。故本题中工作H的紧前工作为C其最早完成时间为8天工作H的持续时间为5天所以工作H的最早开始时间为13天。
